作成日:2026.04.16

更新日:—

上級

制度・政策・審議会

※本記事は、作成日または最終更新日時点で公表されている制度情報・数値・資料に基づいて作成しています。

接続検討数の上限は2026年8月1日運用開始 ― 7/31受付済は従来どおり、8/1未受付の超過分に適用

接続検討数の上限は2026年8月1日運用開始 ― 7/31受付済は従来どおり、8/1未受付の超過分に適用 サムネイル

資源エネルギー庁は次世代電力系統ワーキンググループ第10回(2026年4月16日)の資料2で、前回議論した一事業者あたりの接続検討数の上限設定について、2026年8月1日付で電力広域的運営推進機関の関係規程類を改正し同日から運用を開始すると報告した。具体的な上限数は各一般送配電事業者が算定中で、完了次第、各社ホームページで公開される。

このページの要点

  1. 第9回WGで議論した一事業者あたりの接続検討数の上限設定について、2026年8月1日付で電力広域的運営推進機関の関係規程類を改正し、同日より運用を開始すると報告(資料2)。
  2. 経過措置として、7月31日時点で上限数を超える受付がなされていた分は従来どおり回答。8月1日時点で受付がなされていない案件で上限を超える分には上限を適用し、一般送配電事業者が該当事業者へ通知する。
  3. 具体的な上限数は各一般送配電事業者が算定中で、完了次第各社HPで公開。試算結果(東京11・関西10・東北/北陸/九州8・他5、沖縄対象外)も再掲された。

出典:次世代電力系統WG 第10回 資料2(2026年4月16日)。

要旨 ― ひと言でいえば

前回のWGで議論した接続検討の「整理券ルール」について、施行日が2026年8月1日に確定したという報告である。7月末までに受付が完了した案件は従来どおり処理され、8月1日時点で受付に至っていない超過分には新しい上限が適用される。切替日をまたぐ案件の扱いが整理された。

接続検討数上限の運用開始は2026年8月1日

前回WGで議論された上限設定に、確定的な施行スケジュールが示された。

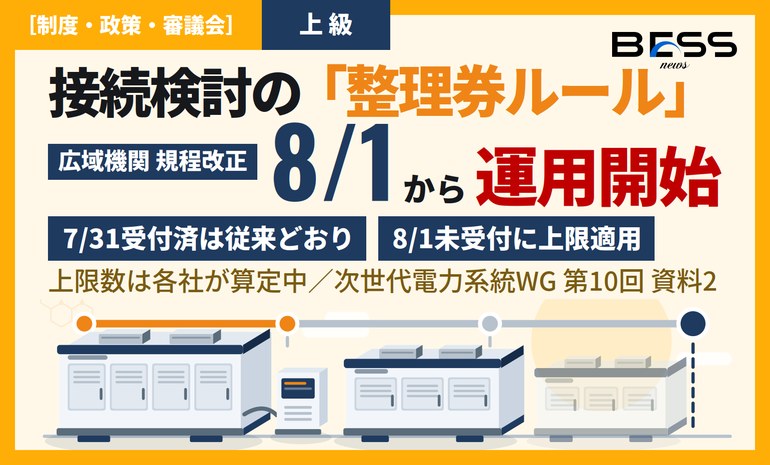

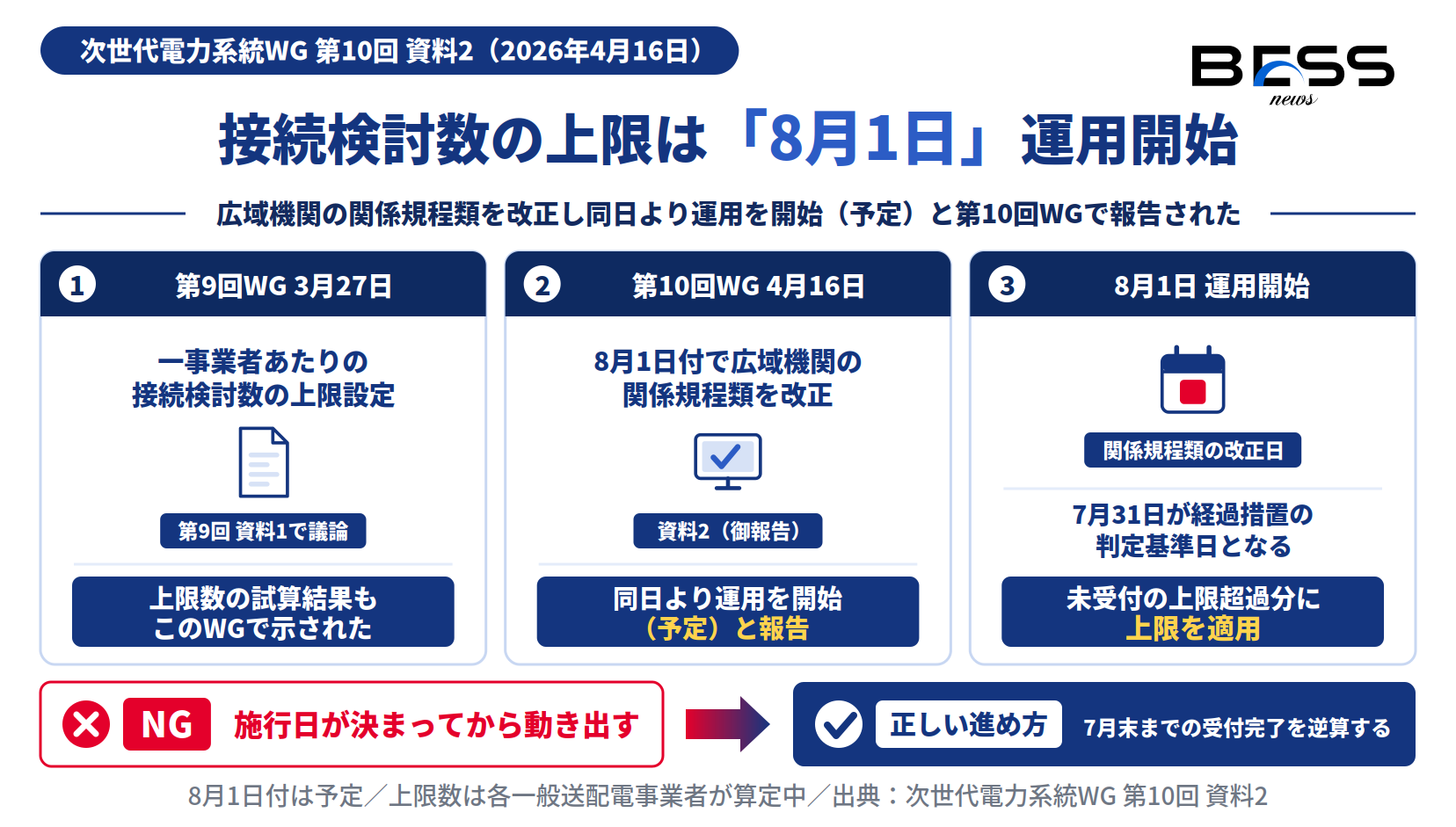

図1:接続検討数の上限の運用開始までの経緯と施行日

系統用蓄電池の接続検討数の上限は2026年8月1日運用開始。第9回WGの議論から広域機関の関係規程類改正までの経緯を示す図

出典:次世代電力系統WG 第10回 資料2(2026年4月16日)。8月1日付は予定。具体的な上限数は各一般送配電事業者が算定中。

系統用蓄電池をはじめとする発電等設備の迅速な系統連系に向けた対応として、資源エネルギー庁は第10回次世代電力系統ワーキンググループ(2026年4月16日)の資料2(御報告)で、前回WG(第9回・2026年3月27日)で議論した一事業者あたりの接続検討数の上限設定について、本年8月1日付(予定)で電力広域的運営推進機関の関係規程類を改正し、同日より運用を開始することを報告した。

資料は御報告事項であり新たな論点提起ではないが、施行日の確定は、接続検討の申込みをいつ・どの案件で行うかという事業者のタイミング戦略を直接左右する確度の高い情報である。

一次資料の記載(要旨)

第9回WGで議論した一事業者あたりの接続検討数の上限設定について、本年8月1日付(予定)で電力広域的運営推進機関の関係規程類を改正し、同日より運用を開始する。

— 次世代電力系統WG 第10回 資料2(御報告)

WGの議事では、早期周知による駆け込み抑制への期待や、具体的上限数の確定後の早期周知・系統WGでの報告を求める意見が出された。

経過措置|7/31受付済と8/1未受付の切り分け

切替日をまたぐ案件は「8月1日時点で受付済みか否か」で運命が分かれる。

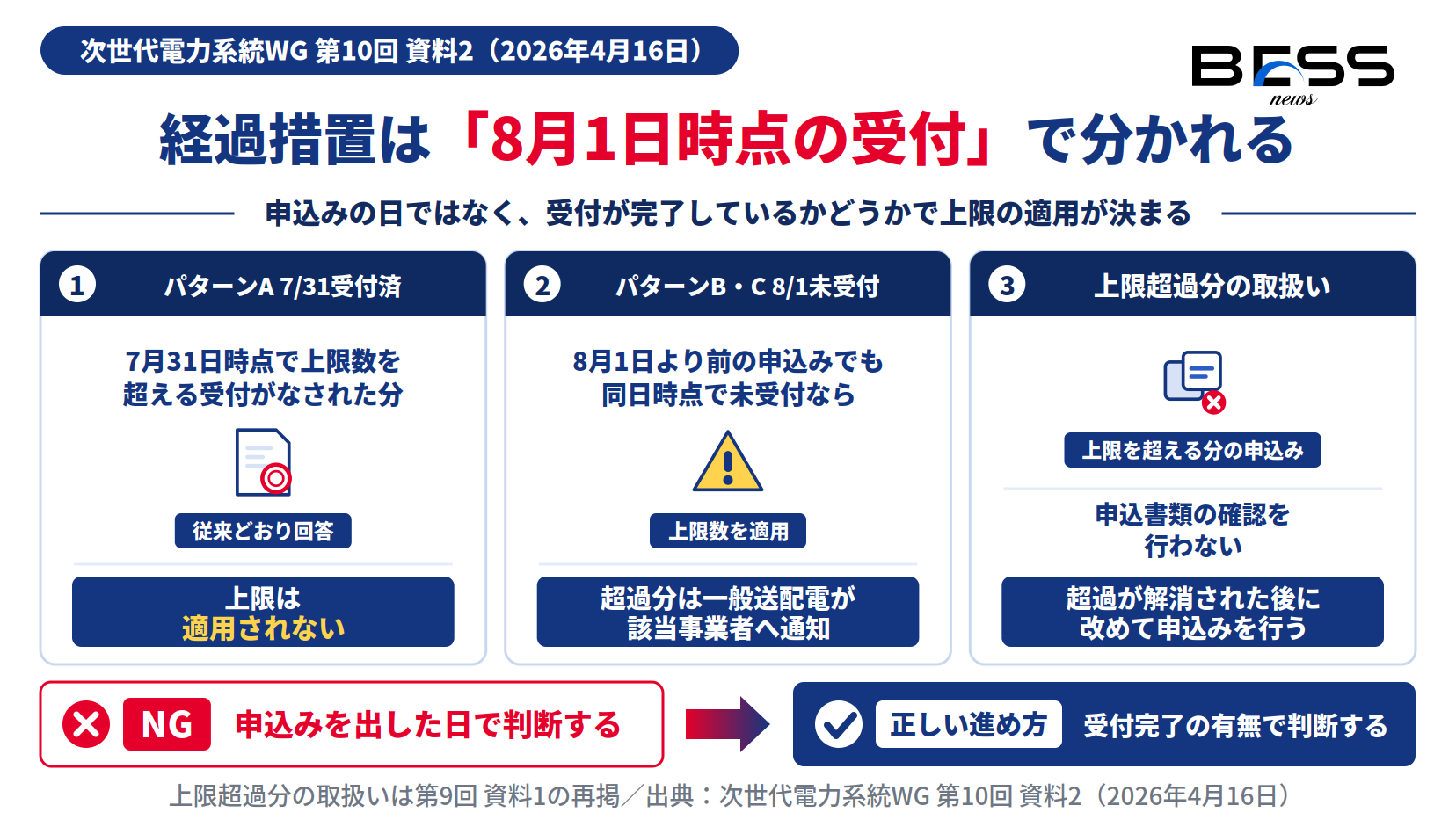

図2:経過措置|7月31日受付済と8月1日未受付の切り分け

接続検討数の上限の経過措置。7月31日受付済は従来どおり回答、8月1日時点で未受付の超過分は上限適用となり一般送配電事業者から通知される図

出典:次世代電力系統WG 第10回 資料2(2026年4月16日)。上限超過分の取扱いは第9回 資料1の再掲。

経過措置の設計は明快である。7月31日時点で上限数を超える受付がなされていた場合、当該分は従来どおり回答される(パターンA)。一方、8月1日より前に申込みがなされたものの8月1日時点で受付がなされていない案件には上限数が適用され、上限を超える未受付分については一般送配電事業者から該当事業者に通知される(パターンB・C)。

パターンA(7/31受付済)

7月31日時点で上限数を超える受付がなされていた分は、従来どおり回答される。上限は適用されない。

パターンB・C(8/1未受付)

8月1日より前に申込みがあっても、8月1日時点で受付がなされていない案件には上限数を適用。上限を超える未受付分は一般送配電事業者から該当事業者へ通知される。

上限超過分の取扱い(第9回資料1の再掲)

資料には、第9回資料1で示された上限超過分の取扱いも再掲された。上限を超える分の申込みは申込書類の確認を行わず、超過が解消された後に改めて申込みを行うという運用である。上限超過の通知を受けた事業者は、既存の接続検討の回答・取下げ等により超過が解消されるまで、当該分の検討は進まないことになる。

一次資料の記載(要旨)

上限を超過する分については、申込書類の確認を行わず、超過が解消された後に改めて申込みを行う。適用開始時期の考え方および上限数の試算結果もあわせて再掲。

— 次世代電力系統WG 第10回 資料2(第9回資料1の再掲部分)

各社HPで公開される上限数の確認と申込み戦略

具体的な上限数は各一般送配電事業者が算定中。確定値の把握が実務の起点になる。

具体的な上限数は現在各一般送配電事業者が算定中であり、完了次第、各社ホームページで公開される。資料には第9回時点の試算結果が再掲されており、東京11・関西10・東北/北陸/九州8・北海道/中部/中国/四国5で、沖縄は対象外とされている。試算値はあくまで参考であり、確定値は各社の公開を待つ必要がある。

事業者にとっての分岐点は「8月1日時点で受付が完了しているかどうか」である。受付完了には申込書類の確認等の手続が伴うため、優先案件については受付完了を7月末までに前倒しできるかが実務対応の要となる。早期周知による駆け込み抑制が意図されている一方、施行直前には申込みの集中も想定され、受付遅延のリスクを織り込んだスケジュール設計が求められる。

  • 系統用蓄電池事業者は、2026年8月1日の運用開始を前提に、優先案件の受付完了(書類確認・検討料入金まで)を7月末までに前倒しできるよう申込みを整理する。
  • 進出エリアの一般送配電事業者HPで公開される具体的上限数を確認し、上限超過時の通知・再申込みフローに備える。
  • 施行直前の駆け込み集中による受付遅延も想定し、申込みスケジュールに余裕を持たせる。

読者別の緊急度

初級(投資家・土地オーナー)2/5

投資家は施行日の確定として把握しておけばよい。

中級(建設・メーカー・設計)4/5

開発側は受付前倒しの判断のため今週中に確認すべき。

上級(事業者・アグリゲーター)5/5

市場参加者は8/1施行・経過措置を踏まえた申込み戦略を直ちに固める必要がある。

よくある質問(Q&A)

接続検討数の上限はいつから運用開始されますか?

2026年8月1日付(予定)で電力広域的運営推進機関の関係規程類が改正され、同日より運用が開始されると第10回WG(2026年4月16日)で報告されました。

7月31日までに受付が済んでいる案件はどうなりますか?

7月31日時点で上限数を超える受付がなされていた場合、当該分は従来どおり回答されます(経過措置パターンA)。

8月1日時点で受付がなされていない案件はどうなりますか?

8月1日より前に申込みがなされていても、8月1日時点で受付がなされていない案件には上限数が適用されます。上限を超える未受付分については、一般送配電事業者から該当事業者に通知されます(パターンB・C)。

具体的な上限数は何件ですか?

現在、各一般送配電事業者が算定中で、完了次第、各社ホームページで公開されます。試算結果(2026年3月時点の参考)は東京11・関西10・東北/北陸/九州8・北海道/中部/中国/四国5で、沖縄は対象外です。

上限を超えた分の申込みはどう扱われますか?

第9回資料1の再掲として、上限超過分は申込書類の確認を行わず、超過が解消された後に改めて申込みを行う取扱いが示されています。

WGの議事ではどのような意見が出ましたか?

早期周知による駆け込み抑制への期待や、具体的上限数の確定後の早期周知・系統WGでの報告を求める意見が出されました。

編集部の見立て(独自分析)

独自分析

  • 上限適用の分岐点は「8月1日時点で受付未済かどうか」であり、書類確認・入金確認を含む受付完了の前倒しが事業者の実務対応の要になる。
  • 具体的上限数が各社HP公開という分散運用のため、エリアごとの確定値の把握とモニタリングが必要。試算値(東京11等)はあくまで2026年3月時点の参考にとどまる。
  • 御報告事項であり論点提起ではないが、施行日確定は申込み戦略を左右する確度の高い情報であり、駆け込み・通知対応の準備が実務上重要になる。

※本ブロックは一次資料の事実に基づく編集部の見立てであり、確定情報ではありません(2026年7月時点)。

この記事のまとめ

一事業者あたりの接続検討数の上限設定は、2026年8月1日付で電力広域的運営推進機関の関係規程類を改正し、同日から運用が開始される。経過措置として、7月31日時点で上限超過の受付済分は従来どおり回答され、8月1日時点で未受付の超過分には上限が適用されて一般送配電事業者から通知される。具体的な上限数は各社が算定中で完了次第HPで公開されるため、事業者は優先案件の受付完了の前倒しと、進出エリアの確定値の確認を進めたい。

編集体制

執筆

BESSNEWS編集部

系統用蓄電池の制度・市場・ファイナンスを一次資料に基づき解説する専門編集チーム。

監修

BESS NEWS編集長

系統用蓄電池の制度・系統運用を専門とする社内専門家。本記事の制度記述・数値を確認。

出典(一次情報)

  1. 資源エネルギー庁 総合資源エネルギー調査会 次世代電力系統ワーキンググループ 第10回(2026年4月16日)資料2「系統用蓄電池をはじめとする発電等設備の迅速な系統連系に向けた対応について」
    https://www.enecho.meti.go.jp/committee/council/basic_policy_subcommittee/system_kouchiku_wg/
  2. 保存済み一次資料PDF:02.04_蓄電池情報/02_政策・制度(経産省・エネ庁・監視委)/エネ庁_次世代電力系統WG/第10回/20260416_エネ庁次世代系統WG_系統用蓄電池迅速系統連系_資料2.pdf

本記事は2026年4月16日公表の一次資料のみに基づいています(対象日より後の情報は含みません)。制度内容は今後の審議・各社の算定結果により変更・確定される可能性があります。
