【10月予定】蓄電池の接続枠が取り消しに?土地2カ月・入金3カ月の新ルール
〜一般送配電10社が託送供給等約款の変更を申請!系統用蓄電池では、土地権原・工事費負担金・仕様変更の管理がより重要に〜

【10月予定】蓄電池の接続枠が取り消しに?土地2カ月・入金3カ月の新ルール〜一般送配電10社が託送供給等約款の変更を申請!系統用蓄電池では、土地権原・工事費負担金・仕様変更の管理がより重要に〜

一般送配電事業者10社が、託送供給等約款(送配電設備を使うときの料金や条件を定めたルール)の変更認可を申請しました。申請日は2026年6月24日で、認可された場合、2026年10月1日からの実施が予定されています。
今回のポイントは、系統用蓄電池、つまりBESS(電力系統につないで充電・放電する大型蓄電池)の開発でよく使われる「接続枠」の管理です。
この記事でいう接続枠は読者向けの表現で、一次情報では主に
系統容量(電線や変電所が受け入れられる電気の余裕)や連系予約(系統につなぐ手続上の予約状態)として説明されています。
狙いは、土地や資金、設備仕様が固まっていないまま系統容量を長く押さえる「空押さえ」を減らすことです。
BESS開発者にとっては、申込みの早さだけでなく、土地を使う権利、工事費負担金の支払い、設備仕様の確定度がこれまで以上に重要になります。

要点まとめ(まずここだけ3行)

・一般送配電事業者10社は、2026年6月24日、託送供給等約款の変更認可を申請しました。実施日は、認可後の2026年10月1日予定です。

・特別高圧の需要地点では、供給承諾から工事費負担金の入金まで3カ月以内という期限が設定され、期限内に入金されない場合は、接続供給契約における当該地点の契約申込みを解除する内容が示されています。

・非FIT・非FIP電源では、連系承諾から2カ月以内に事業用地の使用権原を証する書類を提出することが要件となり、提出されない場合は連系予約を取り消す内容が示されています。

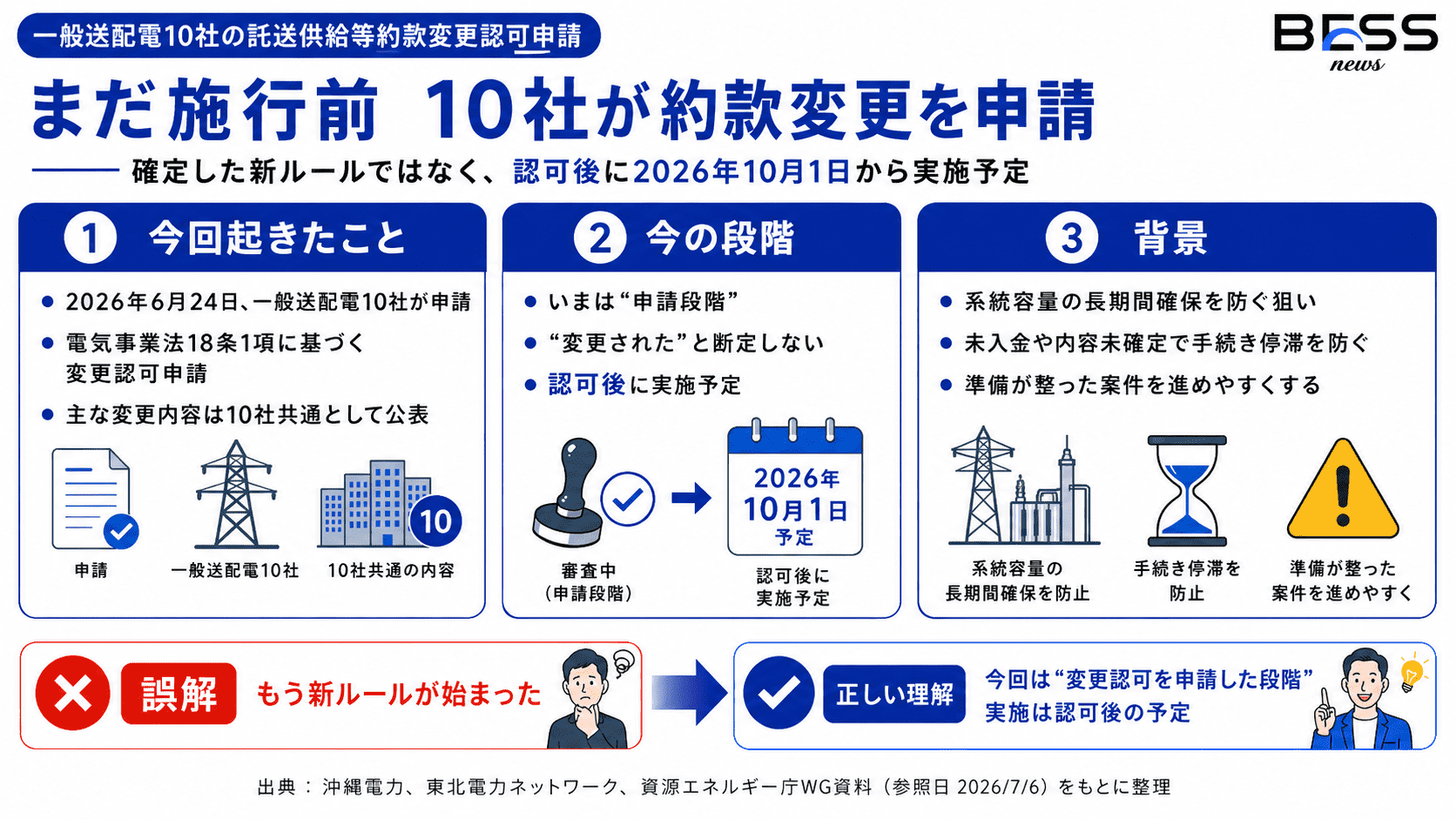

何が起きたのか:10社が約款変更を申請

何が起きたのか:10社が約款変更を申請

1.今回は「認可申請」であり、まだ施行済みではない

今回のニュースは、「新ルールがすでに始まった」という話ではありません。正確には、一般送配電事業者が、電気事業法第18条第1項に基づき、託送供給等約款の変更認可を経済産業大臣に申請した段階です。
一般送配電事業者とは、地域の送電線・配電線・変電所を管理し、電気を運ぶ役割を持つ会社です。沖縄電力の資料では、今回の主な変更内容は一般送配電事業者10社共通とされています。
そのため、記事では「変更された」と断定するのではなく、「変更認可を申請した」「認可後に実施予定」と書くのが正確です。

2.背景は「系統容量の長期間確保」を防ぐこと

東北電力ネットワークは、今回の申請について、系統容量の長期間確保を防ぐ観点から、国の審議会で整理された内容を託送供給等約款に反映するものだと説明しています。
ここでいう系統容量の長期間確保とは、工事費負担金の未入金や契約申込み後の内容変更などにより、系統接続のプロセスが停滞している状態を指します。
分かりやすく言えば、限りある「系統の席」を、準備が整っていない案件が長く押さえてしまう問題への対応です。
席だけ押さえて支払いも本人確認も進まない人が多いと、本当に使いたい人が座れません。電力系統でも同じことが起きるため、土地・資金・仕様の準備ができている案件を優先しやすくする狙いがあります。

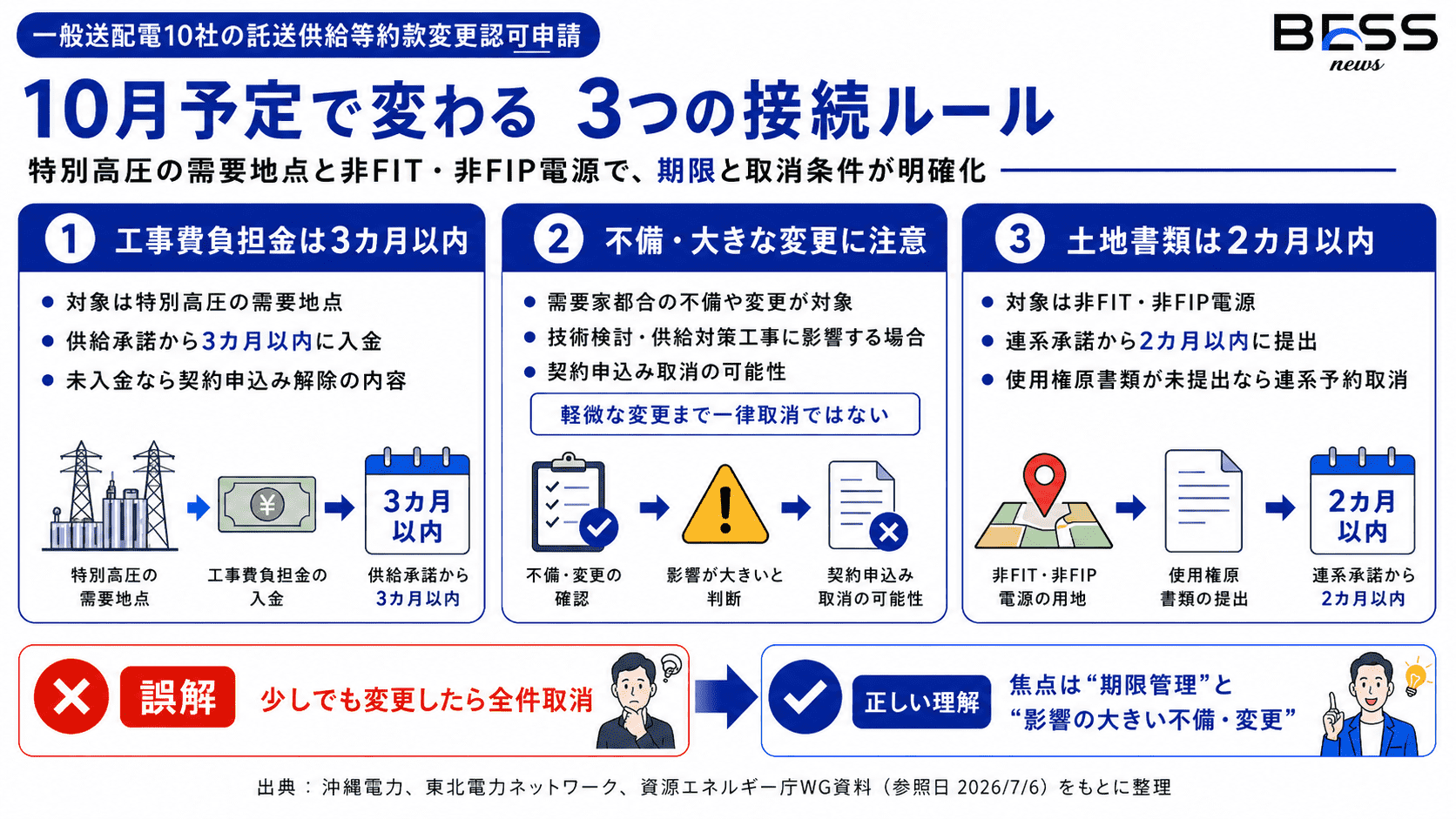

何が変わるのか:新ルールは大きく3つ

何が変わるのか:新ルールは大きく3つ

1.特別高圧の需要地点は、工事費負担金を3カ月以内に入金

1つ目は、工事費負担金(系統につなぐための工事費のうち、申込者側が負担するお金)の入金期限です。
対象は、特別高圧の需要地点です。特別高圧とは、大規模な工場、データセンター、大型蓄電池などで使われる高い電圧の受電区分です。
需要地点とは、電気を受け取る場所を指します。公表資料では、供給承諾から工事費負担金の入金までの期限を3カ月以内とし、期限内に入金されない場合、接続供給契約における当該地点の契約申込みを解除する内容が示されています。 第4回次世代電力系統ワーキンググループ資料でも、供給承諾から工事費負担金入金までに期限を設定し、3カ月以内とする整理が示されています。
BESS開発では、供給承諾を受けてから資金調達や社内決裁を始めると、3カ月に間に合わない可能性があります。 工事費負担金の金額が大きい案件ほど、金融機関、親会社、投資委員会の承認スケジュールを前倒しで確認する必要があります。

2.不備や大きな内容変更があると、契約申込み取消の可能性

2つ目は、需要側の申込み内容に関するルールです。
特別高圧の需要地点について、供給対策工事(安定供給のために必要な送電線・変電所などの工事)や技術検討(系統につなげるか、どんな工事が必要かを確認する作業)の結果に影響を及ぼす需要家都合の不備または変更が発生した場合、契約申込みを取り消す内容が示されています。第10回次世代電力系統ワーキンググループ資料では、契約申込み時に必要情報がそろっていないため、一般送配電事業者が技術検討に着手できず、協議が停滞する事例が確認されていると説明されています。
必要情報の例として、接続供給開始希望日、契約電力、受電点、負荷設備、受電設備、需要場所、供給電圧・供給方式などが挙げられています。
BESSでは、PCS容量、最大充電電力、受電点、受変電設備の配置、運転開始時期などが変わると、技術検討に影響する可能性があります。「とりあえず申し込んで、あとで詰める」という進め方は、今後さらにリスクが高くなります。

3.非FIT・非FIP電源は、土地書類を2カ月以内に提出

3つ目は、発電等設備側の土地要件です。FITは再生可能エネルギーで発電した電気を一定価格で買い取る制度、FIPは市場価格にプレミアムを上乗せする制度です。
今回の資料では、非FIT・非FIP電源について、発電量調整供給契約の申込みにあたり、連系承諾から2カ月以内に事業用地の使用権原を証する書類を提出することを要件とする内容が、今回の変更認可申請で示されています。提出されない場合は、連系予約を取り消す内容です。
使用権原とは、その土地を事業に使う権利のことです。売買、賃貸借、地上権、使用承諾などが実務上の論点になります。ただし、一次情報だけでは、すべての契約形態について「この書類なら必ず認められる」とまでは読めません。
そのため、BESS案件では、土地の候補地を押さえるだけでなく、連系承諾後2カ月以内に提出できる書類が何かを早めに確認する必要があります。

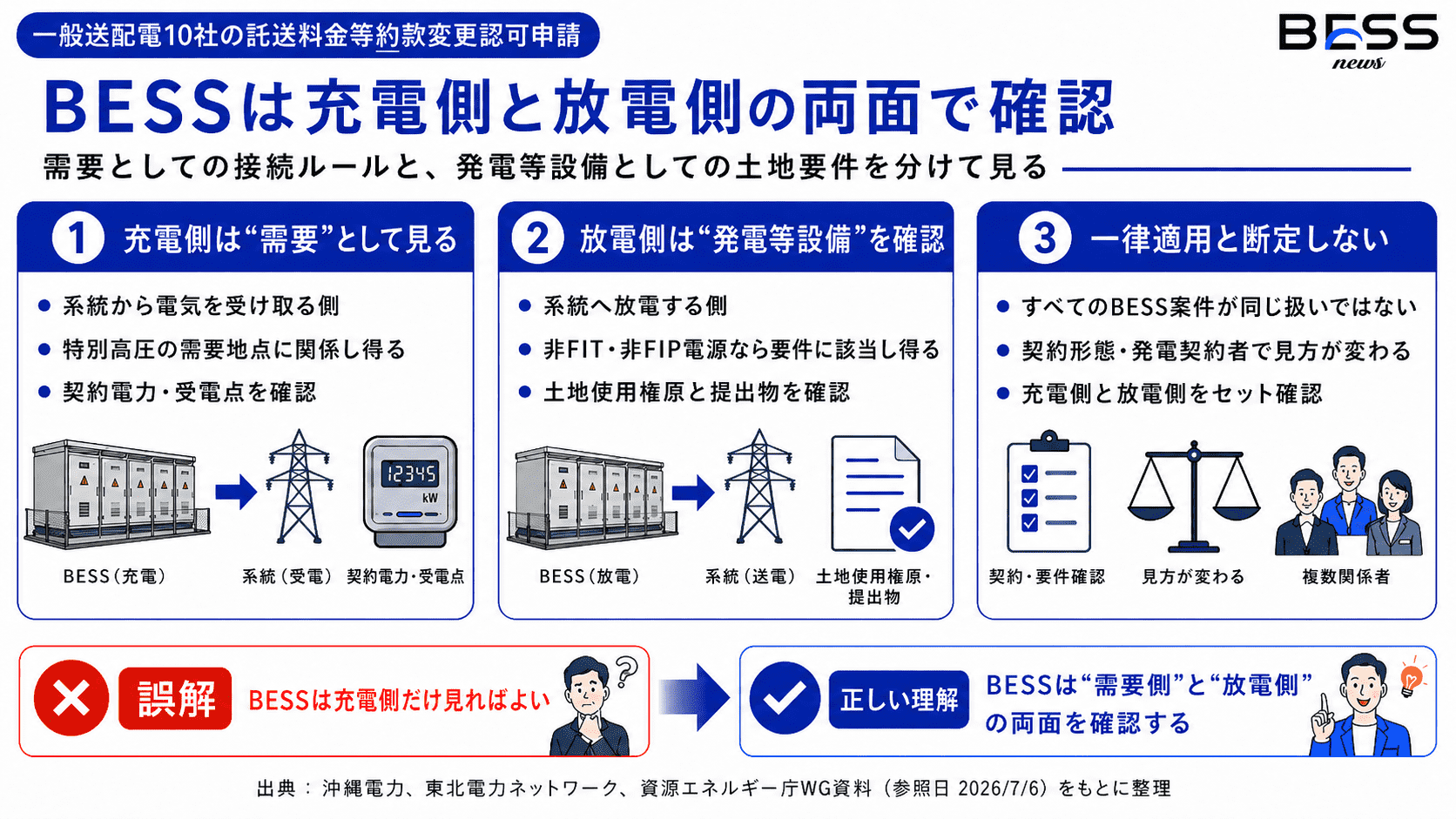

誰に影響するのか:BESSは充電側と放電側の両面で見る

誰に影響するのか:BESSは充電側と放電側の両面で見る

1.充電側は「需要」として接続ルールを見る

系統用蓄電池は、電気をためるために系統から電気を受け取ります。
この充電側は、需要、つまり電気を使う側として見ます。第6回次世代電力系統ワーキンググループ資料では、2025年9月末時点の全国、沖縄を除く系統用蓄電池の契約申込みが約2,400万kWとなり、前年同時点比で約3.9倍になったとされています。
また、系統用蓄電池の充電側では、系統接続にあたり系統容量の確保が必要だと説明されています。
つまり、大規模BESSでは、充電側の契約電力や受電点が、今回の「特別高圧の需要地点」に関するルールと関係する可能性があります。

2.放電側は「発電等設備」として土地要件を見る

一方で、BESSは蓄えた電気を系統へ放電します。この放電側では、発電等設備の系統接続手続との関係も確認が必要です。 ただし、ここは書き方に注意が必要です。すべてのBESS案件に一律で同じ扱いがされる、と断定してはいけません。 正確には、非FIT・非FIP電源として発電量調整供給契約の申込みを行う案件では、土地の使用権原書類を2カ月以内に提出する要件に該当し得る、という整理です。 BESS開発者は、充電側だけでなく、放電側の契約形態、発電契約者、土地使用権原、連系承諾後の提出物をセットで確認する必要があります。

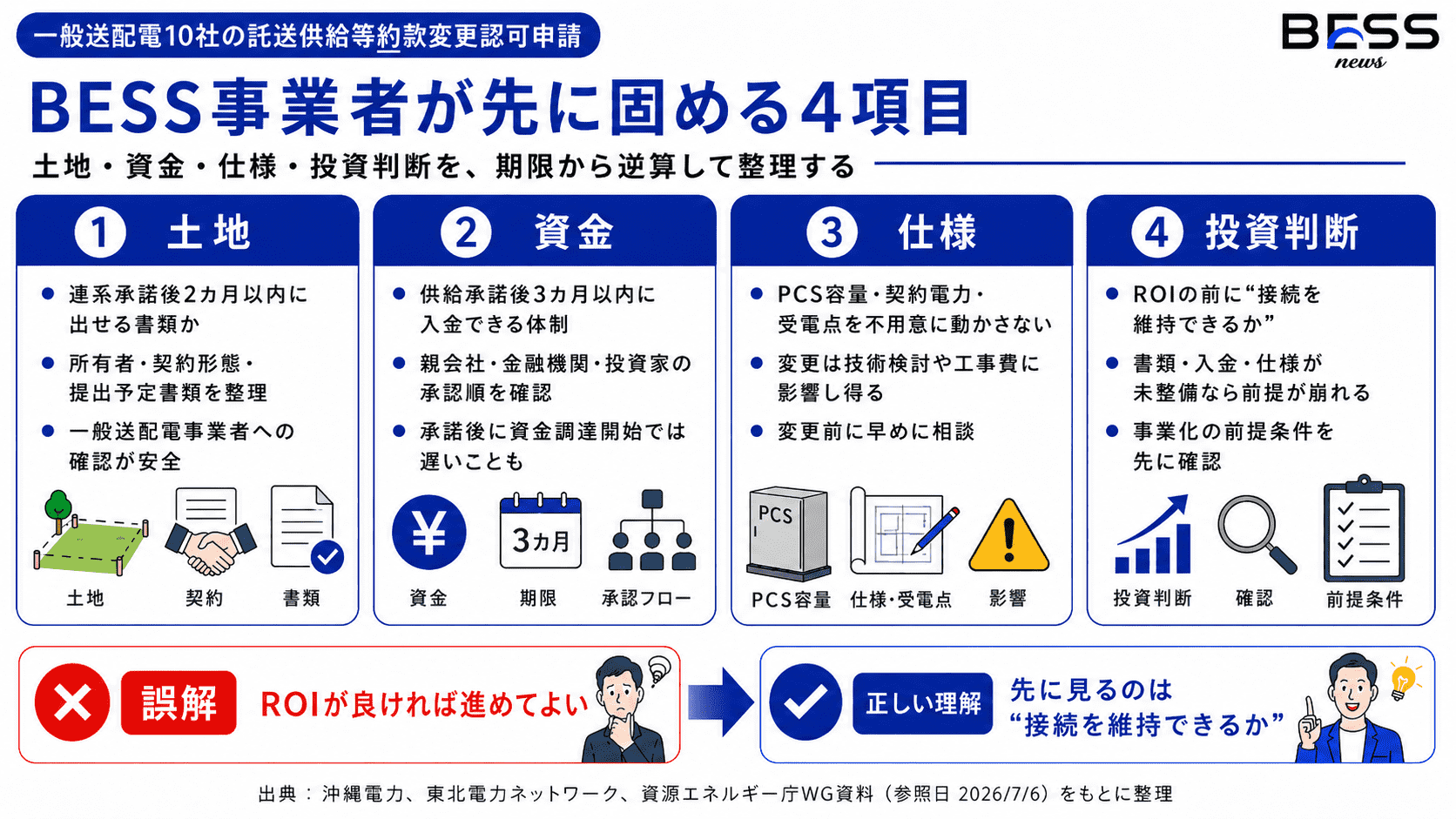

実務で何を確認すべきか

実務で何を確認すべきか

1.土地:連系承諾後2カ月以内に出せる書類を確認する

土地については、「候補地がある」だけでは足りない可能性があります。
重要なのは、連系承諾から2カ月以内に、事業用地の使用権原を証する書類を出せるかです。
実務では、土地所有者、契約形態、提出予定書類、農地転用や開発許可との関係を早めに整理します。書類の可否は案件ごとに異なるため、対象エリアの一般送配電事業者に確認するのが安全です。

2.資金:供給承諾後3カ月以内に入金できる体制を作る

工事費負担金は、供給承諾から3カ月以内という期限が重要になります。
BESS案件では、SPV(特定の事業だけを行う会社)、親会社、金融機関、投資家など、意思決定者が複数になることがあります。
供給承諾を受けてから資金調達を始めるのではなく、事前に「誰が、いつ、どの承認を出すか」を決めておく必要があります。

3.仕様:PCS容量・契約電力・受電点を不用意に動かさない

PCSとは、蓄電池と電力系統の間で電気を変換する装置です。
PCS容量、契約電力、受電点、受変電設備の位置、供給電圧、供給開始希望日などは、技術検討や工事費負担金に影響する可能性があります。
仕様を後から変える前提で申し込むと、再検討や申込み取消につながる可能性があります。
変更が必要な場合は、技術検討や供給対策工事への影響があるかを、早めに一般送配電事業者へ確認することが重要です。

4.投資判断:ROIの前に「接続を維持できるか」を見る

ROIとは、投資したお金に対してどれくらい利益が出るかを見る考え方です。単純化すると、次のように考えます。

ROI =(得られる利益 − かかった投資)÷ かかった投資

ただし、今回の論点では、ROIの前に「接続を維持できるか」を見る必要があります。
収益シミュレーションが良くても、土地書類を2カ月以内に出せない、工事費負担金を3カ月以内に払えない、主要仕様が固まっていない場合、事業化の前提が崩れる可能性があります。

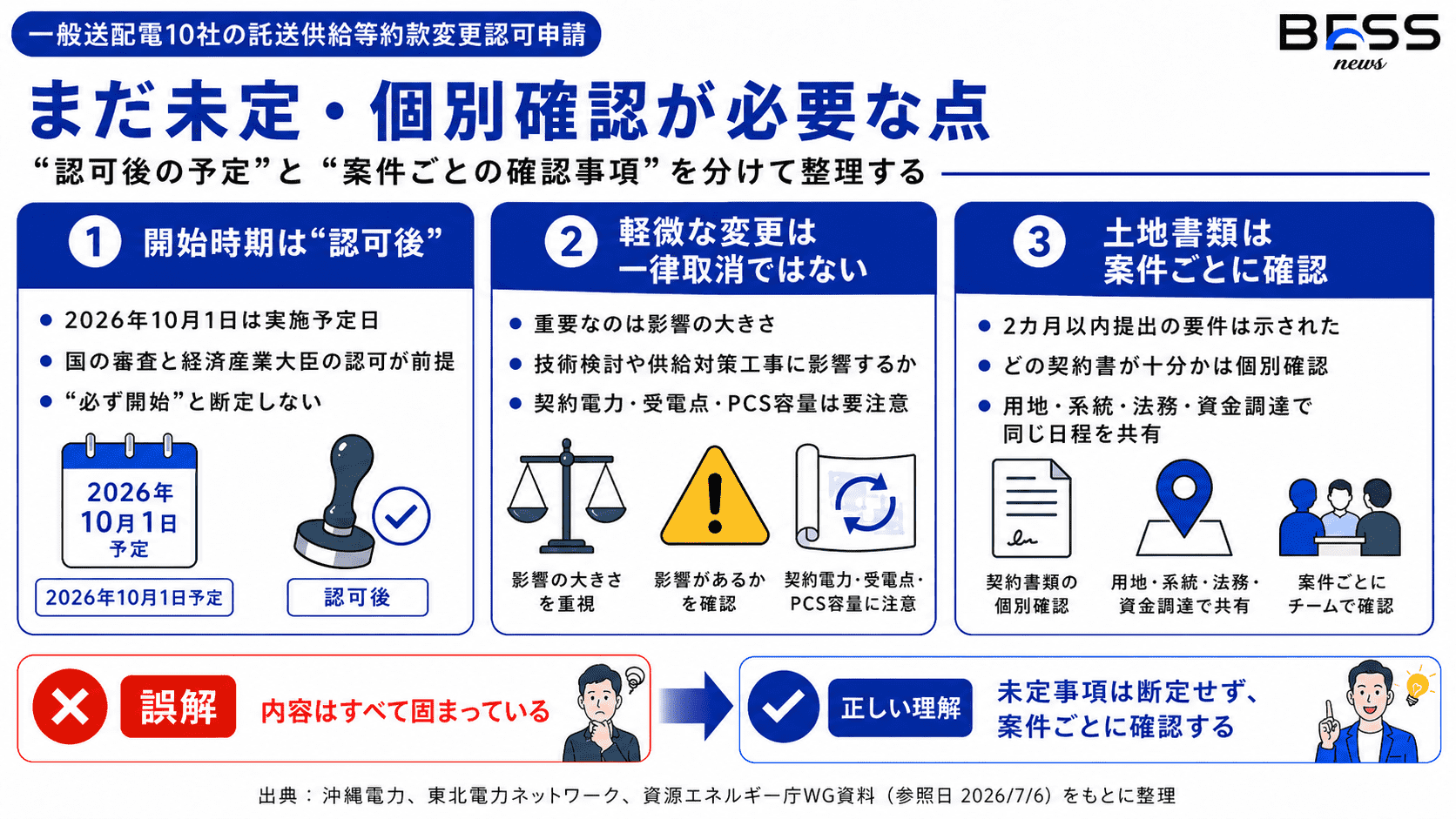

何がまだ未定・注意点なのか

何がまだ未定・注意点なのか

1.2026年10月1日は「認可後の予定」

2026年10月1日は、認可後の実施予定日です。現時点で「必ず開始」と断定するのは避けるべきです。
東北電力ネットワークも、国の審査を経て経済産業大臣の認可を受け次第、改めて知らせるとしています。
記事や社内資料では、「2026年10月1日から実施予定」ではなく、「認可後、2026年10月1日から実施予定」と書くと正確です。

2.軽微な変更まで一律取消ではない

今回の変更は、「少しでも変更したら全部取消」という意味ではありません。
第10回資料では、供給対策工事や技術検討の結果に影響しないような軽微な変更については、発電側の例にならい許容する方向が示されています。
重要なのは、変更の有無ではなく、技術検討や工事内容に影響するかどうかです。
連絡先の修正と、契約電力や受電点の変更では重みが違います。BESSでは、設備容量や接続点の変更が事業性に直結するため、変更管理を甘く見ないことが大切です。

3.土地書類の具体的な扱いは案件ごとに確認が必要

土地の使用権原を証する書類について、一次情報では2カ月以内の提出要件が示されています。
一方で、具体的にどの契約書や承諾書が、どの案件で十分と扱われるかまでは、すべて明示されていません。
そのため、土地売買契約、賃貸借契約、地上権、使用承諾、農地転用前の契約などは、個別に確認する必要があります。
BESS開発では、用地担当、系統担当、法務、資金調達担当が同じスケジュールを見て動くことが重要です。

よくある誤解(Q&A)

Q

2026年10月1日から必ず始まりますか?

A: 必ずとは言い切れません。一般送配電事業者は2026年10月1日からの実施予定で申請していますが、国の審査と経済産業大臣の認可が必要です。

Q

すべての蓄電池案件が取り消されるのですか?

A: いいえ。期限内に工事費負担金を入金しない場合、技術検討などに影響する不備・変更がある場合、非FIT・非FIP電源で土地書類を期限内に提出しない場合などが問題になります。

Q

「接続枠」は正式な制度用語ですか?

A: この記事では分かりやすく「接続枠」と表現しています。一次情報では、主に「系統容量」「連系予約」「系統容量の長期間確保」などの言葉が使われています。

Q

小さな変更でも申込み取消になりますか?

A: 一律ではありません。技術検討や供給対策工事に影響しない軽微な変更は許容する方向が示されています。ただし、契約電力、受電点、PCS容量などの変更は影響が大きい可能性があります。

Q

土地の候補地があれば大丈夫ですか?

A: 候補地があるだけでは不十分な可能性があります。非FIT・非FIP電源では、連系承諾から2カ月以内に、事業用地の使用権原を証する書類を提出することが求められます。
