作成日:2026.06.15

更新日:—

初級

制度・政策・審議会

※本記事は、作成日または最終更新日時点で公表されている制度情報・数値・資料に基づいて作成しています。

蓄電池をつなぐと“大規模増強”になる地域はどこか ― 関西送配電が地域マップを公開・工期は概ね4〜10年以上

蓄電池をつなぐと“大規模増強”になる地域はどこか ― 関西送配電が地域マップを公開・工期は概ね4〜10年以上 サムネイル

関西電力送配電は、蓄電池の系統連系に伴い大規模な上位系統増強工事(概ね工期4〜10年以上)が必要であることが既に判明している地域を示すマップ(2026年5月時点)を公開した。京都府北部・兵庫県全域・大阪府北部・京都府南部・奈良県全域・和歌山県橋本市等が「大規模な増強要」として掲載され、蓄電池事業者の事業地点選定の参考情報となる。

このページの要点

  1. 関西送配電が、蓄電池連系に伴い大規模な上位系統増強(概ね工期4〜10年以上)が必要と既に判明している地域のマップを公開した(2026年5月時点)。
  2. 京都府北部・兵庫県全域・大阪府北部・京都府南部・奈良県全域・和歌山県橋本市等が「大規模な増強要」として市町村単位で掲載され、接続検討申込の参考情報としての活用が促されている。
  3. マップ掲載地域以外でも、系統状況の変化・連系地点・蓄電池規模により増強要となる場合があり、本マップは参考情報(転載禁止・損害責任は負わない旨明記)である。

出典:関西電力送配電「蓄電池連系に伴い大規模な上位系統増強が必要となる地域マップ」(2026年5月時点。2026年6月15日確認)。

要旨 ― ひと言でいえば

「この地域に大型蓄電池をつなごうとすると、送電線の大増強が必要で着工まで概ね4〜10年以上かかる」というエリアを事前に地図で示した注意情報である。立地を決める前にここを確認すれば、接続コストと待ち時間のリスクを大きく減らせる。

関西送配電「増強要地域マップ」とは ― 何が公表されたか

系統制約を「立地段階」で可視化する、一般送配電事業者による新しい情報開示である。

関西電力送配電は、関西エリアで蓄電池事業を計画する事業者向けに、当社系統への連系に伴い大規模な増強工事(概ね工期4〜10年以上)が必要であることが既に判明している地域を確認できるマップを公開した(2026年5月時点)。接続検討等の申込の参考情報として活用が促されている。

蓄電池の立地は系統の「空き容量」だけでは決まらない。連系に伴い上位系統(より上位の送電網)の増強が必要になれば、接続コストが増大し、着工までのリードタイムが長期化する。本マップは、その増強要否と時間軸のリスクを、用地取得や接続検討申込の前に確認できるようにしたものである。

一次資料の記載(要旨)

マップ掲載地域以外でも、他事業者の契約申込など系統状況の変化や、連系を希望する地点・蓄電池規模等により上位系統増強要と回答する地点はある。本マップは参考情報であり、転載禁止・本マップに起因する損害は負わない旨が明記されている。

— 関西電力送配電「蓄電池連系に伴い大規模な上位系統増強が必要となる地域マップ」(2026年5月時点)

「大規模な増強要」とされた地域 ― 京都北部・兵庫全域・大阪北部・奈良全域等

増強要地域は市町村単位で掲載されている。掲載された地域は次のとおり。

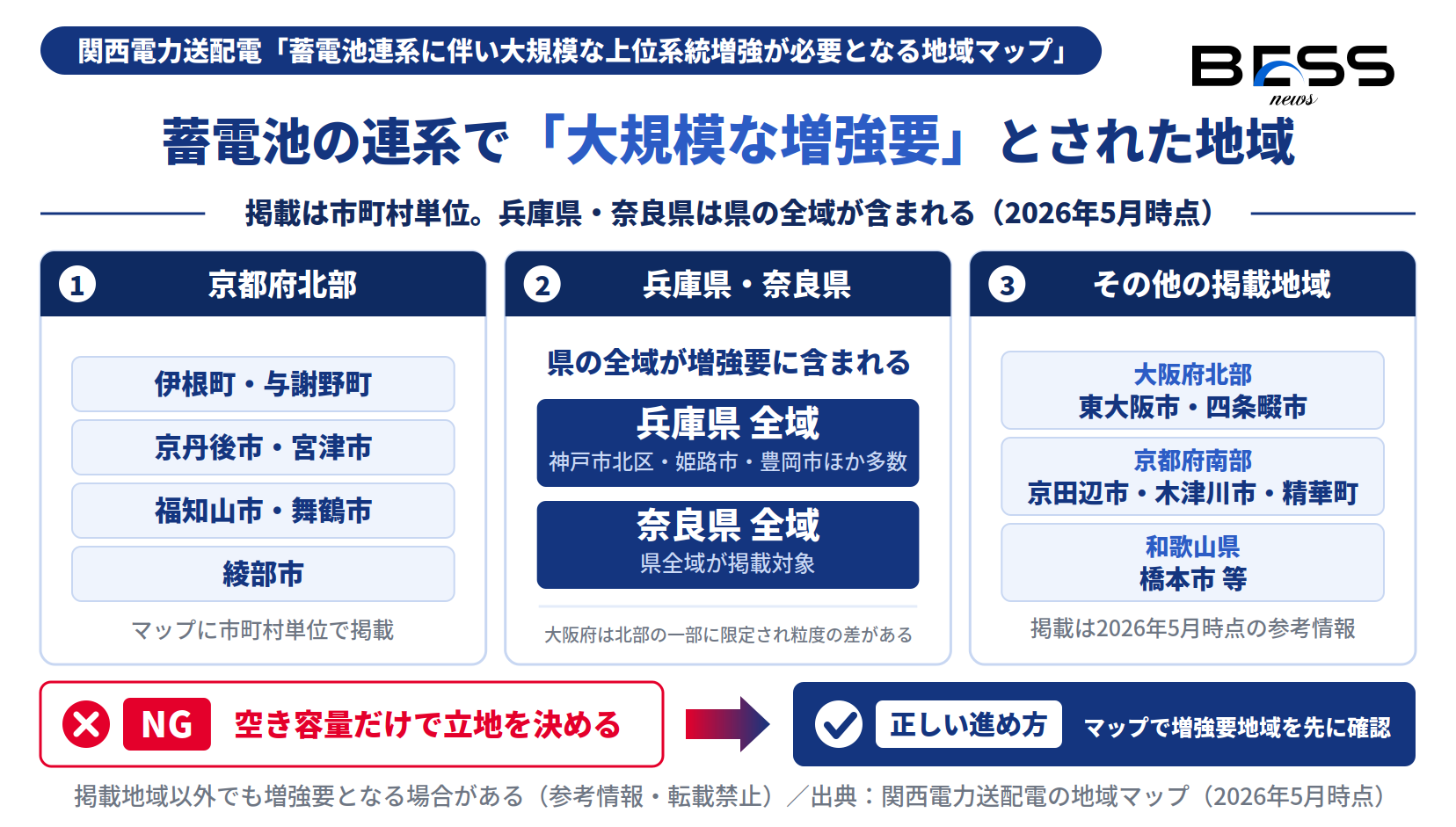

図1:「大規模な増強要」として掲載された地域(2026年5月時点)

関西送配電の地域マップで蓄電池の大規模な増強要とされた地域。京都府北部・兵庫県全域・奈良県全域・大阪府北部等を示す図

出典:関西電力送配電「蓄電池連系に伴い大規模な上位系統増強が必要となる地域マップ」(2026年5月時点)。掲載は市町村単位。

兵庫県と奈良県は県の全域が増強要に含まれる一方、大阪府は北部の一部(東大阪市・四条畷市)に限定されるなど、エリア内でも粒度の差がある。これらの地域では概ね4〜10年以上の工期を要することが想定されるため、早期の事業開始を検討する事業者はマップを参考に事業地点を選定するよう促されている。

工期4〜10年以上の意味 ― 立地選定・接続コストへの影響

増強要地域での連系は「接続コストの増大」と「着工まで4〜10年以上」を意味する。

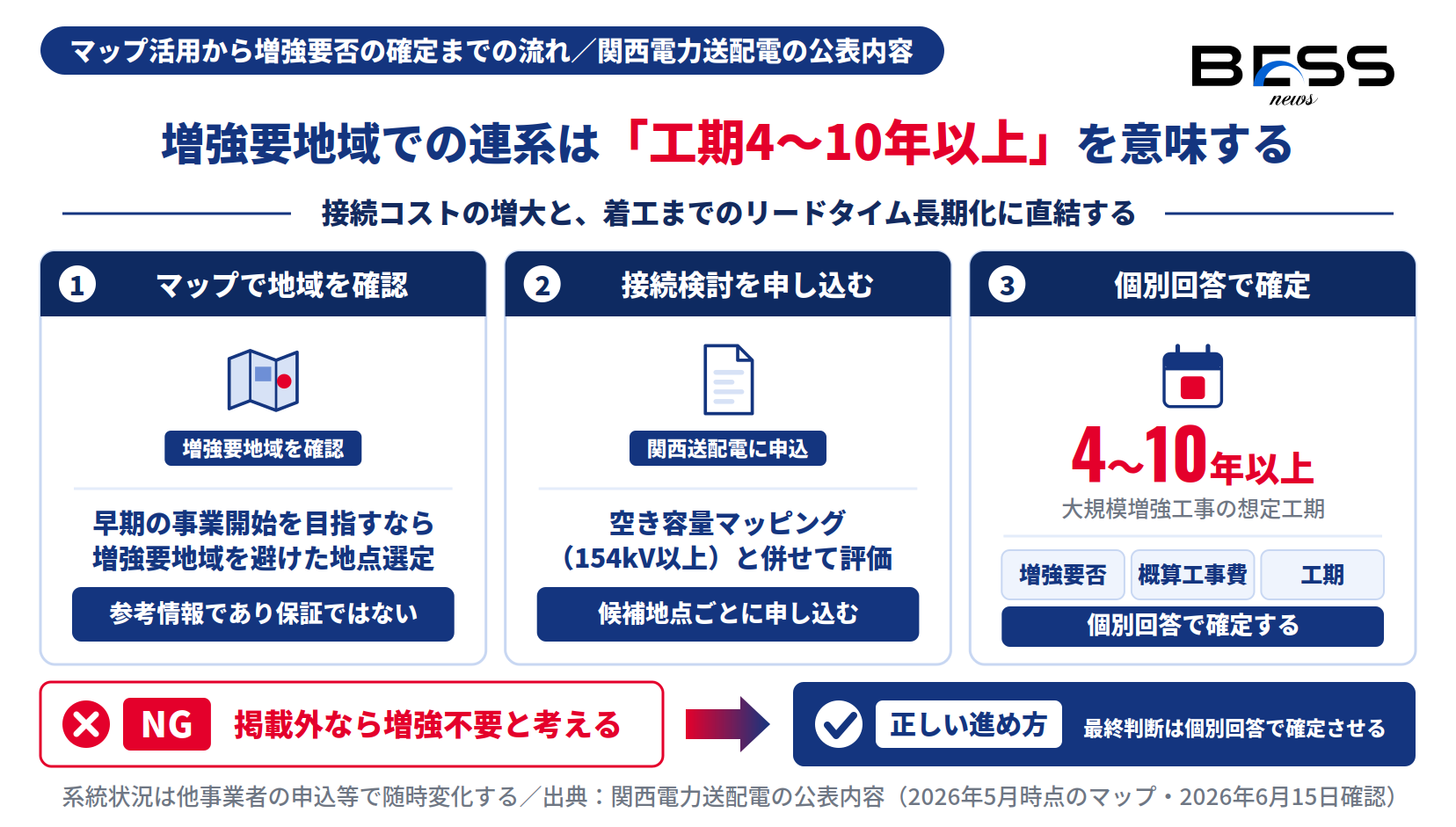

図2:マップ活用から増強要否の確定までの流れ

蓄電池の増強要地域は工期4〜10年以上。マップ確認から接続検討の申込、個別回答での確定までの流れを示す図

出典:関西電力送配電の公表内容(2026年5月時点のマップ・2026年6月15日確認)に基づき編集部作成。

関西エリアで系統用蓄電池の立地を検討する投資家・開発事業者・EPCにとって、増強要地域での連系は、接続コストの増大と着工まで4〜10年以上のリードタイムを意味する。本マップは事業地点選定の最重要参考資料となり、系統制約の事前可視化により、無駄な接続検討申込や用地取得後の頓挫リスクを回避できる。

ただし、増強の要否が最終的に確定するのは接続検討の個別回答である。系統状況は他事業者の申込等で随時変化するため、マップ掲載外の地点でも増強要と回答される場合がある。マップは「避けるべき地域の目安」であって、「掲載外なら増強不要」の保証ではない。

実務対応 ― マップの使い方と接続検討の進め方

立地選定の前にマップを確認し、最終判断は接続検討の個別回答で確定させる。

  • 関西エリアで蓄電池の立地を検討する場合、まずマップで増強要地域(京都府北部・兵庫県全域・大阪府北部・京都府南部・奈良県全域・和歌山県橋本市等)を確認する。
  • 候補地点について関西送配電に接続検討を申し込み、上位系統増強の要否・概算工事費・工期の個別回答を取得する。
  • 同日に確認された空き容量マッピング(154kV以上)と併せて立地評価を行う。
  • マップは2026年5月時点の参考情報であり、掲載地域以外でも増強要となる場合があることを前提に、最終判断は個別回答で確定させる。

読者別の緊急度

初級(投資家・土地オーナー)4/5

用地選定前に必ず確認すべき投資リスク情報。

中級(建設・メーカー・設計)4/5

立地・接続コスト評価の必須資料。

上級(事業者・アグリゲーター)3/5

関西エリアの系統制約の最新像として今月中に把握したい。

よくある質問(Q&A)

どの地域が「大規模な増強要」とされていますか?

京都府北部(伊根町・与謝野町・京丹後市・宮津市・福知山市・舞鶴市・綾部市)、兵庫県全域(神戸市北区・姫路市・豊岡市ほか多数)、大阪府北部(東大阪市・四条畷市)、京都府南部(京田辺市・木津川市・精華町)、奈良県全域、和歌山県橋本市等が市町村単位で掲載されています。

増強工事の工期はどのくらいかかりますか?

大規模な上位系統増強工事は概ね4〜10年以上の工期を要することが想定されています。早期の事業開始を検討する事業者は、マップを参考に事業地点を選定するよう促されています。

マップに掲載されていない地域なら増強は不要ですか?

不要とは限りません。掲載地域以外でも、他事業者の契約申込など系統状況の変化や、連系を希望する地点・蓄電池の規模等により、上位系統増強要と回答される地点はあるとされています。

このマップは何のために公開されたのですか?

関西エリアで蓄電池事業を計画する事業者向けに、大規模な増強工事が必要と既に判明している地域を事前に確認できるようにするためです。接続検討等の申込の参考情報として活用が促されています。

マップの情報はいつ時点のものですか?

2026年5月時点の情報です。系統状況は他事業者の申込等で随時変化するため、最新の状況は関西電力送配電への確認が必要です。

増強の要否は最終的にどう確定しますか?

接続検討の個別回答で確定します。本マップは参考情報であり、転載禁止・本マップに起因する損害は負わない旨が明記されています。

編集部の見立て(独自分析)

独自分析

  • 蓄電池の立地は「空き容量」だけでなく「上位系統増強の要否・工期」で決まる。増強要地域を市町村単位で明示し、4〜10年以上という時間軸を提示した点が実務上極めて重要と読める。
  • 兵庫県全域・奈良県全域が増強要に含まれる一方、需要地に近い大阪府は北部の一部に限定されるなど、立地戦略に直接効く粒度の情報である。
  • 参考情報・免責付きであり、最終的な増強要否は接続検討の個別回答で確定する点に留意が必要。一般送配電事業者による蓄電池向け系統制約情報の開示拡大の一例として、他エリアへの波及も注目される。

※本ブロックは一次資料の事実に基づく編集部の見立てであり、確定情報ではありません(2026年7月時点)。

この記事のまとめ

関西電力送配電が、蓄電池の系統連系に伴い大規模な上位系統増強(工期概ね4〜10年以上)が必要と既に判明している地域のマップを公開した(2026年5月時点)。京都府北部・兵庫県全域・大阪府北部・京都府南部・奈良県全域・和歌山県橋本市等が「大規模な増強要」として市町村単位で掲載され、蓄電池の立地選定・接続コスト・着工までのリードタイムに直結する参考情報となる。掲載地域以外でも増強要となる場合があるため、最終判断は接続検討の個別回答で確定させる必要がある。

編集体制

執筆

BESSNEWS編集部

系統用蓄電池の制度・市場・ファイナンスを一次資料に基づき解説する専門編集チーム。

監修

BESS NEWS編集長

系統用蓄電池の制度・系統運用を専門とする社内専門家。本記事の制度記述・数値を確認。

出典(一次情報)

  1. 関西電力送配電「蓄電池連系に伴い大規模な上位系統増強が必要となる地域マップ」(2026年5月時点)
    https://www.kansai-td.co.jp/(系統情報)
  2. 保存済み一次資料PDF:02.04_蓄電池情報/04_系統・接続(送配電・系統増強)/関西電力送配電/20260615_関西送配電_系統用蓄電池大規模上位系統増強必要地域マップ.pdf

本記事は2026年6月15日に確認した一次資料のみに基づいています(マップは2026年5月時点。対象日より後の情報は含みません)。系統状況は随時変化するため、最新情報は関西電力送配電の公表を確認してください。
