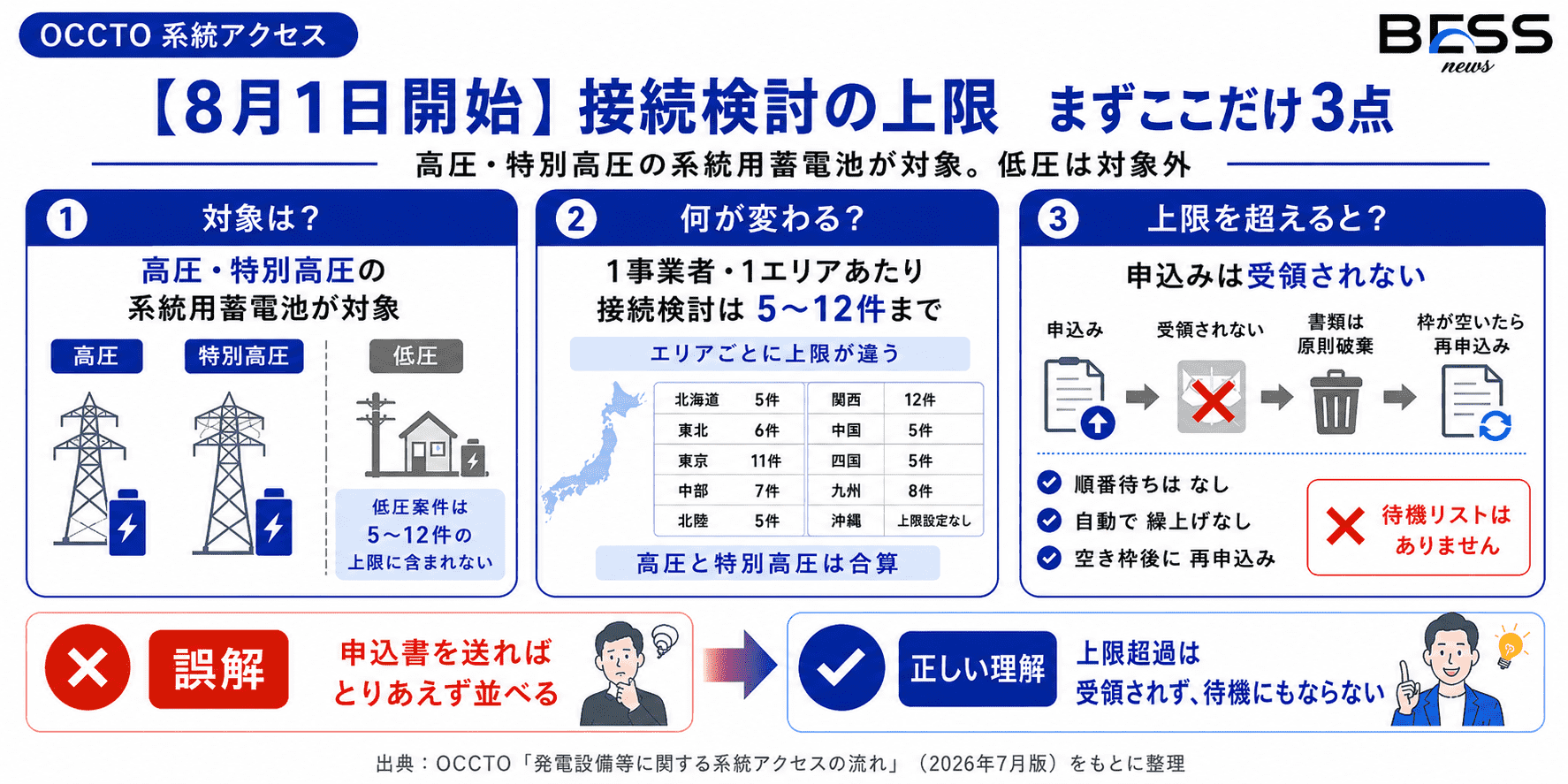

【8月1日運用開始】高圧・特別高圧の系統用蓄電池、接続検討は「1事業者5〜12件」まで!
低圧は対象外 〜上限超過は“順番待ちなし”、申込書は原則破棄・空き枠後も再申込み〜

【8月1日運用開始】高圧・特別高圧の系統用蓄電池、接続検討は「1事業者5〜12件」まで!

電力広域的運営推進機関(OCCTO)は2026年7月24日、「発電設備等に関する系統アクセスの流れ」を更新しました。これを受け、2026年8月1日から、高圧・特別高圧の系統用蓄電池について、一事業者当たりの接続検討数に上限を設ける運用が始まりました。
ここで最初に押さえたいのは、今回の「5〜12件」という上限は高圧・特別高圧が対象で、低圧は対象外だという点です。また、上限を超えた申込みは空き枠待ちとして残らず、受領されません。申込書は原則破棄され、枠が空いた後に改めて申し込む必要があります。
本記事では、制度の基本だけでなく、投資家が案件評価で見るべき証跡と、事業者が限られた接続検討枠をどう管理すべきかまで整理します。

【8月1日運用開始】高圧・特別高圧の系統用蓄電池、接続検討は「1事業者5〜12件」まで!低圧は対象外 〜上限超過は“順番待ちなし”、申込書は原則破棄・空き枠後も再申込み〜

要点まとめ(まずここだけ3点)

・2026年8月1日から、高圧・特別高圧の系統用蓄電池に、一事業者・一エリア当たり5〜12件の接続検討上限が適用されています。低圧は対象外です。

・上限を超えた申込みは受領されず、順番待ちにもなりません。申込書は原則破棄され、枠が空いた後に再申込みが必要です。

・投資家・事業者は「申込済み」だけでなく、受領、受付、回答、契約申込み受付のどこまで進んでいるかを確認する必要があります。

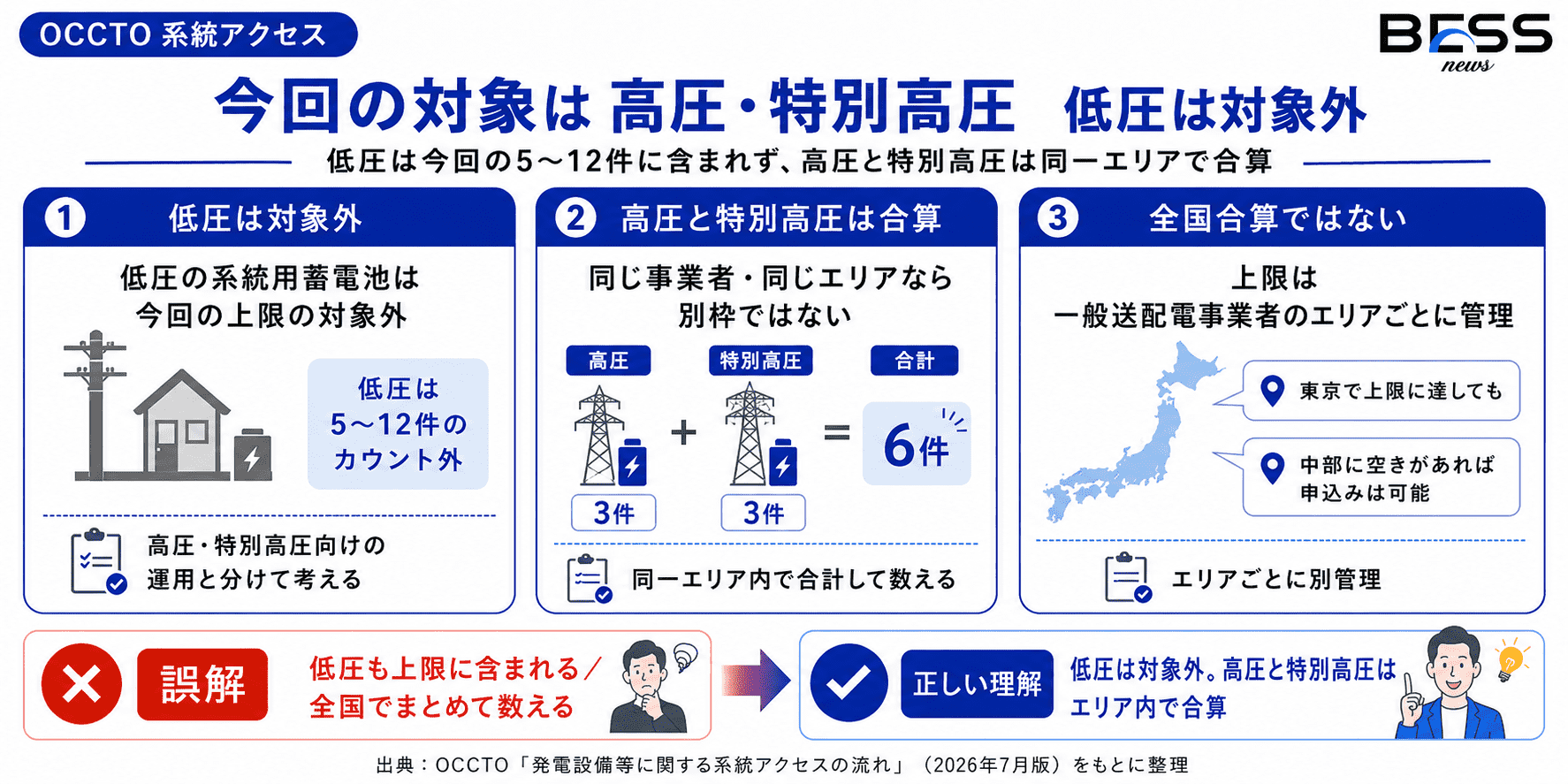

今回の対象は「高圧・特別高圧」──低圧は対象外

今回の対象は高圧・特別高圧 低圧は対象外

1.低圧案件は「5〜12件」の上限に含まれない

高圧・特別高圧とは、蓄電池を系統につなぐ際の電圧区分です。一般に、特別高圧は高圧よりも大規模な設備で使われます。
今回の上限制度は、高圧・特別高圧で系統連系する系統用蓄電池が対象です。低圧の系統用蓄電池は、今回の「一事業者5〜12件」という接続検討数のカウント対象には含まれません。
そのため、低圧案件を保有する事業者は、今回の上限によって低圧案件の申込可能件数が5〜12件に制限されるわけではありません。低圧は低圧向けの連系申込み手続きとして、今回の高圧・特別高圧向け上限制度と分けて考える必要があります。

2.高圧と特別高圧は同一エリア内で合算す

高圧と特別高圧には、別々の上限枠が与えられるわけではありません。
同じ事業者が同一エリアで、高圧3件、特別高圧3件を受領されている場合、合計6件として数えます。
一方、上限は全国合算ではなく、一般送配電事業者のエリアごとに管理されます。東京エリアで上限に達していても、中部エリアが上限未満であれば、中部エリアへの申込みまで一律に止まるわけではありません。

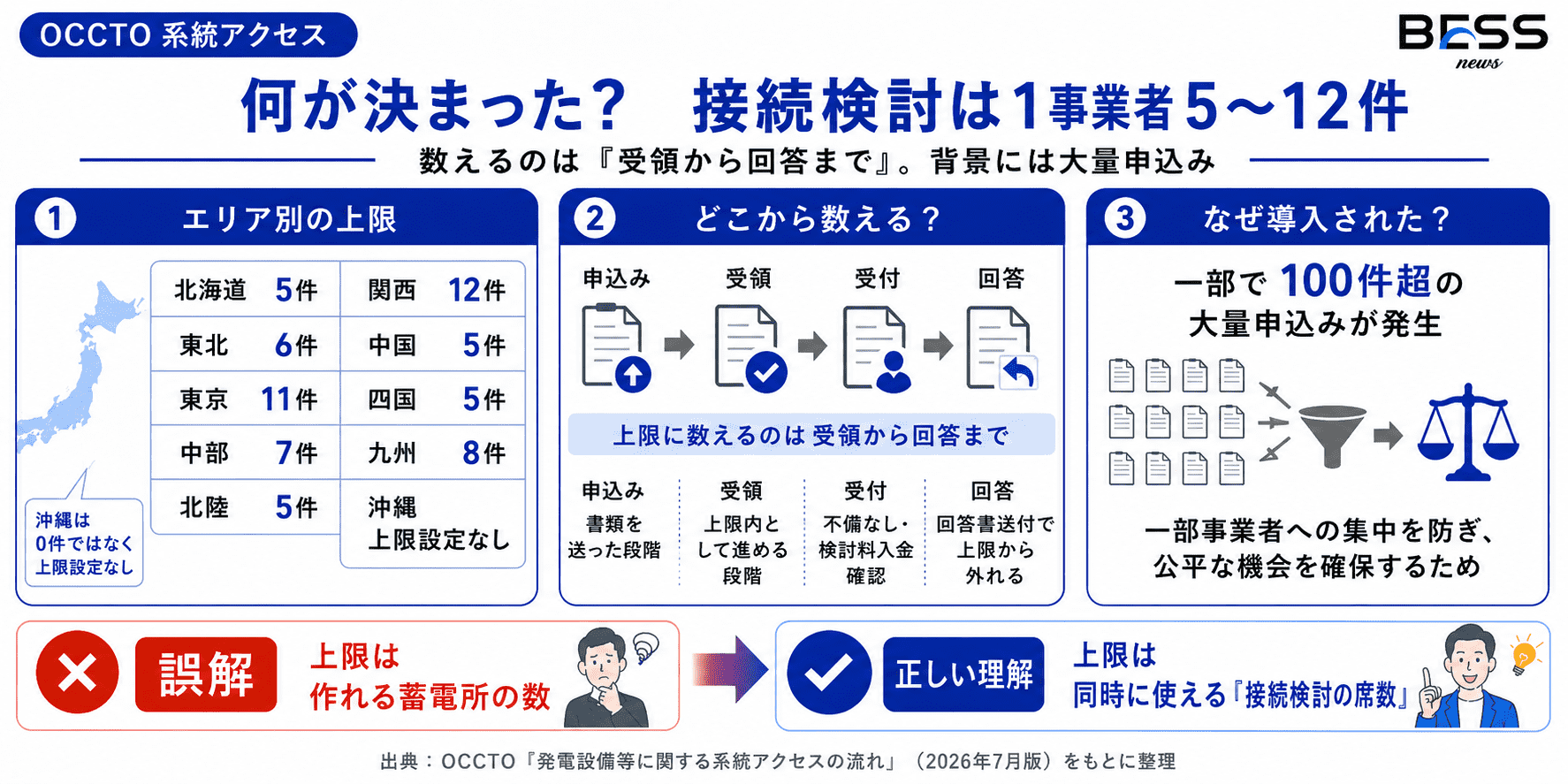

何が決まったのか――接続検討は1事業者5〜12件

何が決まったのか――接続検討は1事業者5〜12件

1.エリア別の上限数

北海道:5件
東北:6件
東京:11件
中部:7件
北陸:5件
関西:12件
中国:5件
四国:5件
九州:8件
沖縄:上限設定なし
沖縄は「0件」ではありません。0件と書くと申込み自体ができない意味になりますが、正しくは上限を設定しないという整理です。

2.上限に数える期間は「受領から回答まで」

接続検討とは、蓄電池を系統(送電線・配電線などの電力ネットワーク)につなげられるか、必要な工事、概算工事費、工事費負担金、工期、運用上の制約などを、一般送配電事業者(各地域の送配電網を管理する会社)に確認する手続きです。
工事費負担金とは、系統連系に必要な工事費のうち、申込者が負担する金額です。
上限に数えられるのは、原則として接続検討申込みが「受領」されてから、接続検討回答書が送付されるまでの案件です。回答済みの案件は対象から外れます。
つまり、今回の上限は、最終的に建設できる蓄電所数、保有できる案件数、蓄電池のMW・MWhを制限する制度ではありません。同時に使える「接続検討の席数」を制限する制度です。

3.背景には100件超の大量申込み

制度導入の背景には、一部事業者が短期間に同じ一般送配電事業者へ100件を超える接続検討を申し込んでいた事例が、複数確認されたことがあります。
大量申込みが集中すると、申込書や技術資料の確認に時間がかかり、ほかの事業者の受付・回答まで長期化するおそれがあります。
今回の制度は、蓄電池開発を一律に抑えるものではありません。限られた検討体制を一部事業者だけが占有しないようにし、多くの事業者に公平な接続検討の機会を確保するための措置です。

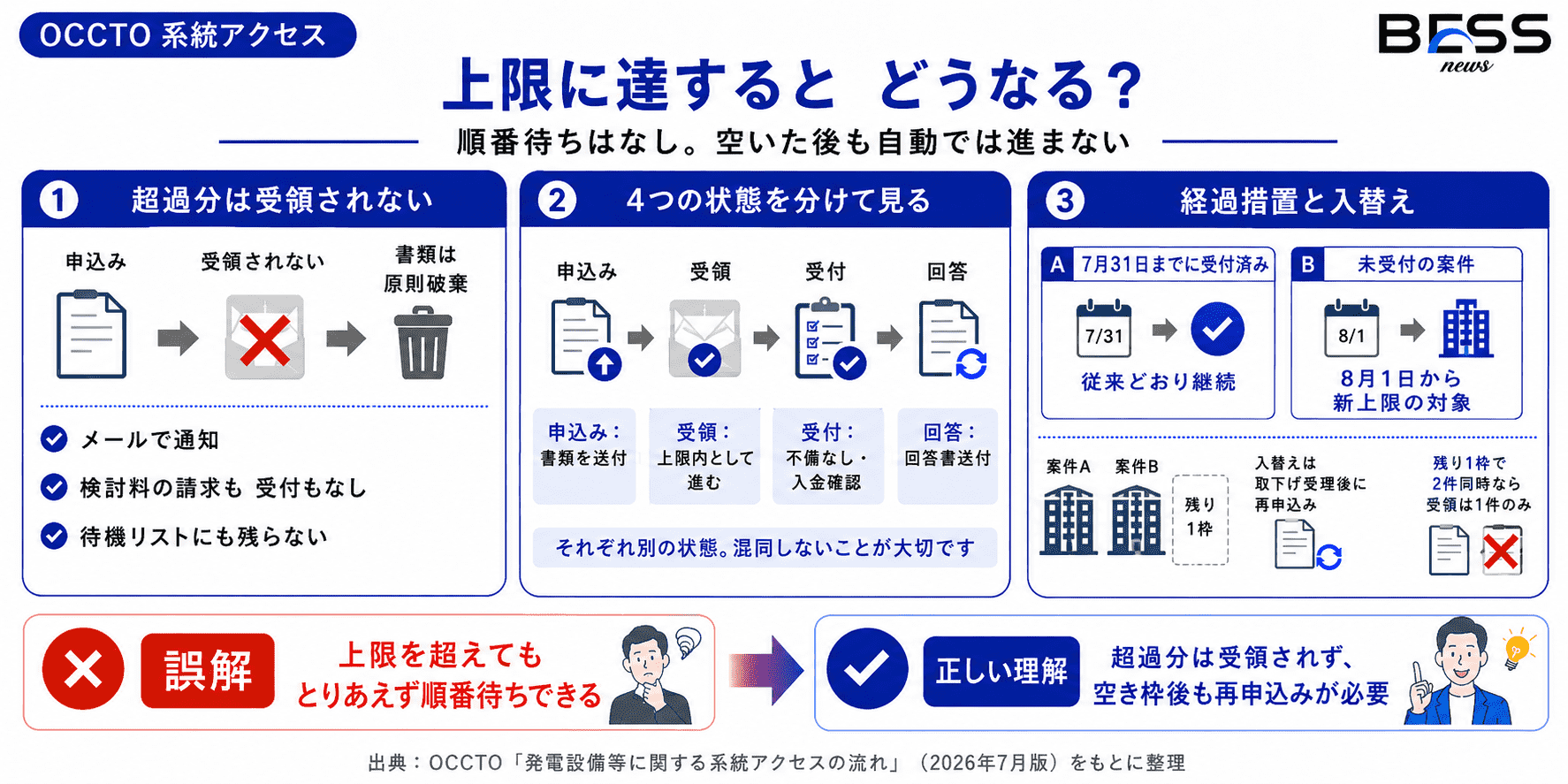

上限に達するとどうなるのか

上限に達するとどうなるのか

1.超過分は受領されず、順番待ちにもならない

上限未満であれば、申込みは受領され、書類確認、検討料の入金確認、正式受付、技術検討、回答へ進みます。
一方、上限に達している場合は、申込みは受領されません。
一般送配電事業者からメールで通知され、申込書は原則破棄されます。書類確認、検討料の請求、正式受付も行われません。
さらに、超過分は待機リストに残りません。既存案件の回答や取下げで枠が空いても自動では繰り上がらず、事業者が優先案件を選び、改めて申し込む必要があります。

2.「申込み・受領・受付・回答」は別の状態

申込み

事業者が申込書類を送付した状態です。まだ上限内として受領されたとは限りません。

受領

上限未満であることが確認され、一般送配電事業者が書類確認へ進める状態です。原則として、ここから上限数に含まれます。

受付

申込書類に不備がなく、検討料の入金も確認された状態です。接続検討の回答期間は、原則としてこの受付日から数えます。

回答

技術検討が終わり、回答書が送付された状態です。回答書の送付時点で上限数から外れます。

3.7月31日までの案件は「受付済み」かで分かれる

2026年7月31日までに正式受付された案件は、新しい上限を超えていても、従来どおり検討・回答されます。
一方、8月1日より前に申込書を送っていても、7月31日までに受付されていない案件には、新しい上限が適用されます。
経過措置の基準は「送付済み」ではなく、「書類不備がなく、検討料の入金も確認された受付済み」であることです。

4.案件の入替えと残り1枠の扱い

上限到達後に新しい案件へ入れ替える場合は、既存案件を取り下げ、一般送配電事業者が取下げを受理した後、新規案件を改めて申し込みます。単純な差替えではありません。
正式受付後の案件を取り下げた場合、検討料は原則返金されません。ただし、検討状況によって返金される場合があります。
また、残り1枠の状態で同時に2件を申し込んだ場合、受領されるのは1件です。どちらを優先するかは、一般送配電事業者の確認を受けて申込者が判断します。

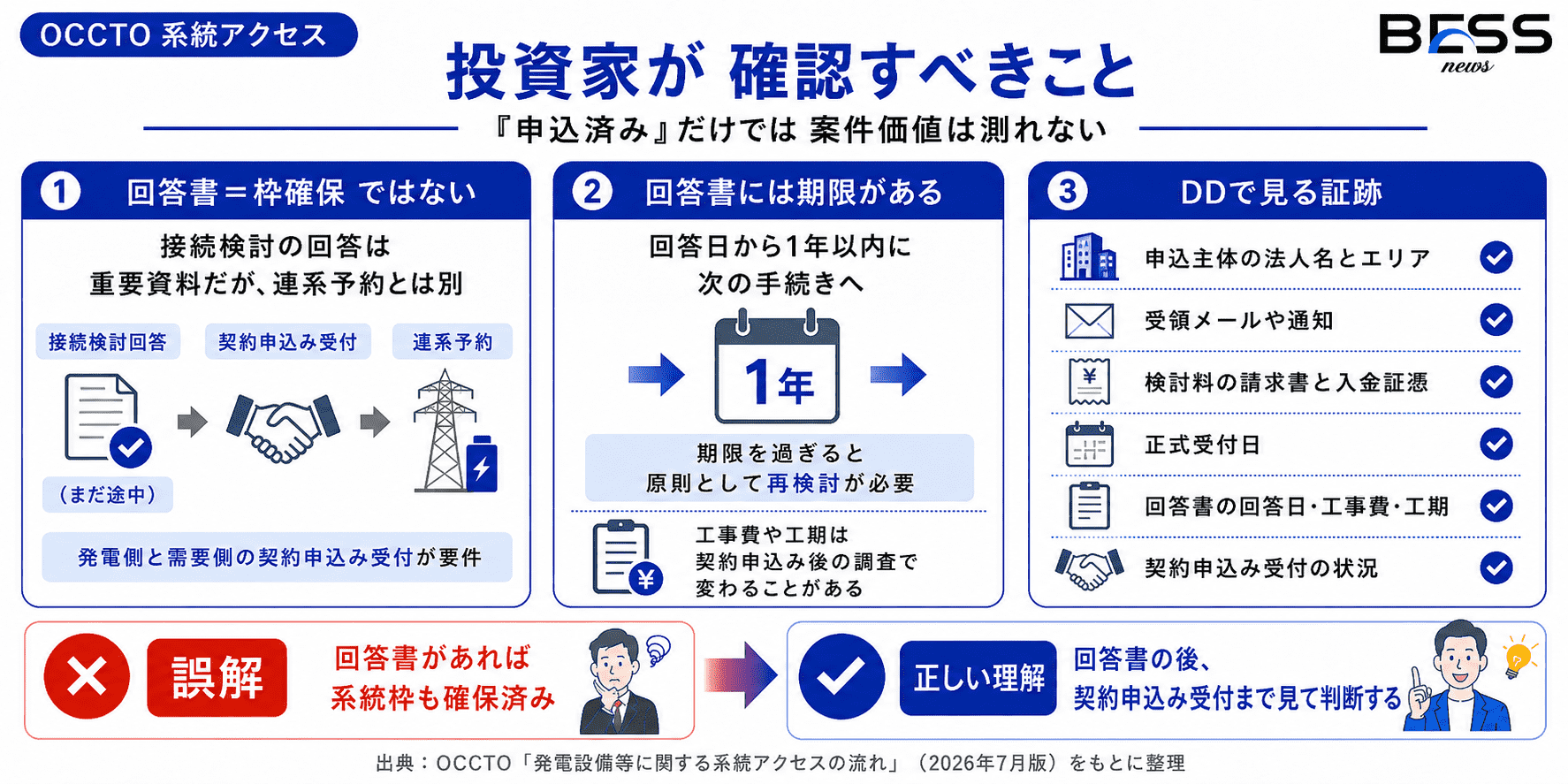

投資家が確認すべきこと――“申込済み”だけでは案件価値を測れない

投資家が確認すべきこと――“申込済み”だけでは案件価値を測れない

1.接続検討回答は連系枠の確保ではない

投資家が特に注意したいのは、「接続検討回答済み=系統枠確保済み」ではないことです。
接続検討回答は、連系可否、工事内容、概算工事費、工期などを判断する重要資料です。しかし、OCCTO資料では、系統容量を確保する連系予約は、その後の契約申込みが受付された時点で行うと整理されています。
さらに、系統用蓄電池の契約申込みでは、放電時の発電側と、充電時の需要側の双方について、契約申込みが受付されることが要件です。
接続検討回答だけで、連系予約まで完了したと評価しないことが重要です。

2.回答書は1年以内に次の手続きへ進む必要がある

接続検討回答書は、回答日から1年を経過すると、その回答に基づく契約申込み等が受け付けられません。
期限を過ぎた場合は、原則として、検討料を支払って接続検討をやり直す必要があります。
また、接続検討回答に記載された工事費や工期は確定値ではありません。契約申込み後の現地調査などで変わる可能性があり、回答をもって連系や工事費が確約されるものではありません。

3.案件DDで確認すべき証跡

案件のデューデリジェンス(DD:投資前の調査)では、少なくとも次を確認すべきです。

・申込主体の法人名と対象エリア

・申込みが受領されたことを示すメールや通知

・書類不備や追加資料依頼の有無

・検討料の請求書と入金証憑

・正式受付日

・接続検討回答書の回答日、前提条件、工事費、工期、運用上の制約

・回答書の有効期限

・発電側・需要側の契約申込み受付状況

・回答後に受電電力、受電地点、設備仕様を変更していないか

「申込済み」「回答取得済み」という説明だけでなく、証跡と日付、申込条件の一致まで確認することが重要です。
以上は、OCCTOの手続フローを案件DDへ置き換えたBESS NEWSの実務上の整理です。

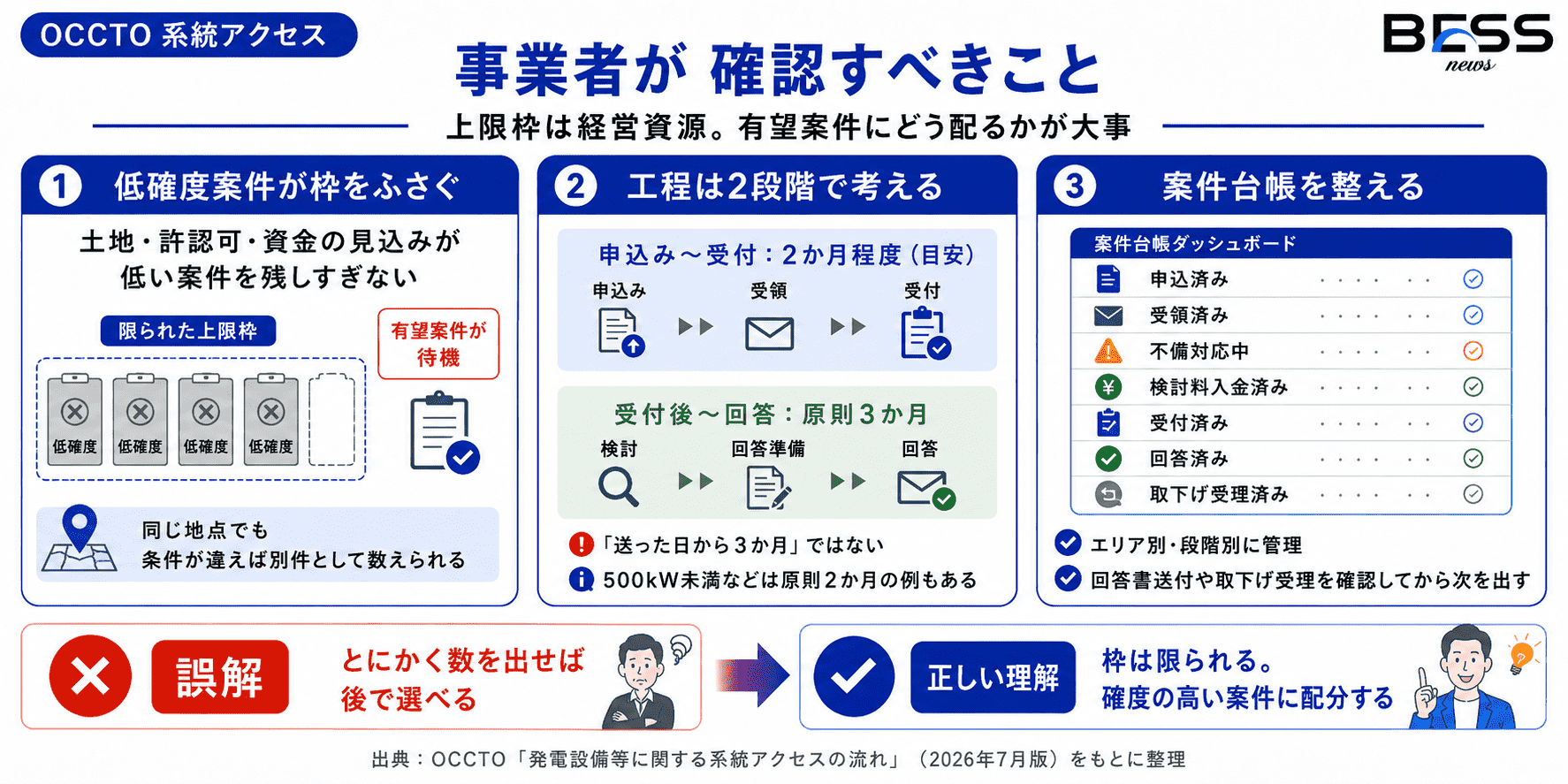

事業者が確認すべきこと――上限枠は経営資源になる

事業者が確認すべきこと――上限枠は経営資源になる

1.低確度案件が有望案件の枠を塞ぐ

上限がある以上、接続検討枠は限られた経営資源です。
土地、許認可、資金調達、地域調整の確度が低い案件を長く残すと、後から見つかった有望案件を申し込めない可能性があります。
同一地点でも、受電電力、受電地点、負担可能上限額など条件が異なる複数パターンは、それぞれ別件として数えられます。
また、親会社、子会社、関連会社、案件別SPC(特定目的会社)が必ず別枠になるとは限らず、実質的な関係を踏まえて判断されます。
なお、接続検討枠を経営資源として管理するという評価は、上限制度から導くBESS NEWSの実務上の読み方です。

2.「2か月程度+受付後原則3か月」を分けて考える

OCCTO資料では、申込みから正式受付までの書類確認・修正に、過去5年の実績で2か月程度を要するとしています。
これは標準処理期限ではなく目安であり、申込みが集中すれば、さらに時間がかかる可能性があります。
正式受付から回答までは原則3か月以内です。ただし、高圧の送電系統へ連系する設備のうち、PCSなどの逆変換装置を使用し、容量500kW未満のものは原則2か月以内とされています。
「申込書を送ってから3か月」と考えず、書類作成・修正期間と、正式受付後の検討期間を分けて工程を組む必要があります。

3.エリア別・段階別に案件台帳を整える

事業者は、案件を一般送配電事業者のエリアごとに分け、少なくとも次の状態を管理する必要があります。

・申込済み
・受領済み ・不備対応中 ・検討料入金済み ・受付済み ・回答済み ・取下げ申出済み ・取下げ受理済み

回答予定日は目安であり、その日に自動的に枠が空くわけではありません。回答書が実際に送付されたこと、または取下げが受理されたことを確認してから、新規案件を申し込む必要があります。
なお、上限によって申込みを受け付けられず、長期脱炭素電源オークション(脱炭素電源への投資を支える入札制度)やFIP申請(再生可能エネルギーの市場売電にプレミアムを加える制度)に間に合わなかった場合でも、一般送配電事業者が補償する制度ではありません。
制度期限を空き枠頼みにしない工程管理が必要です。

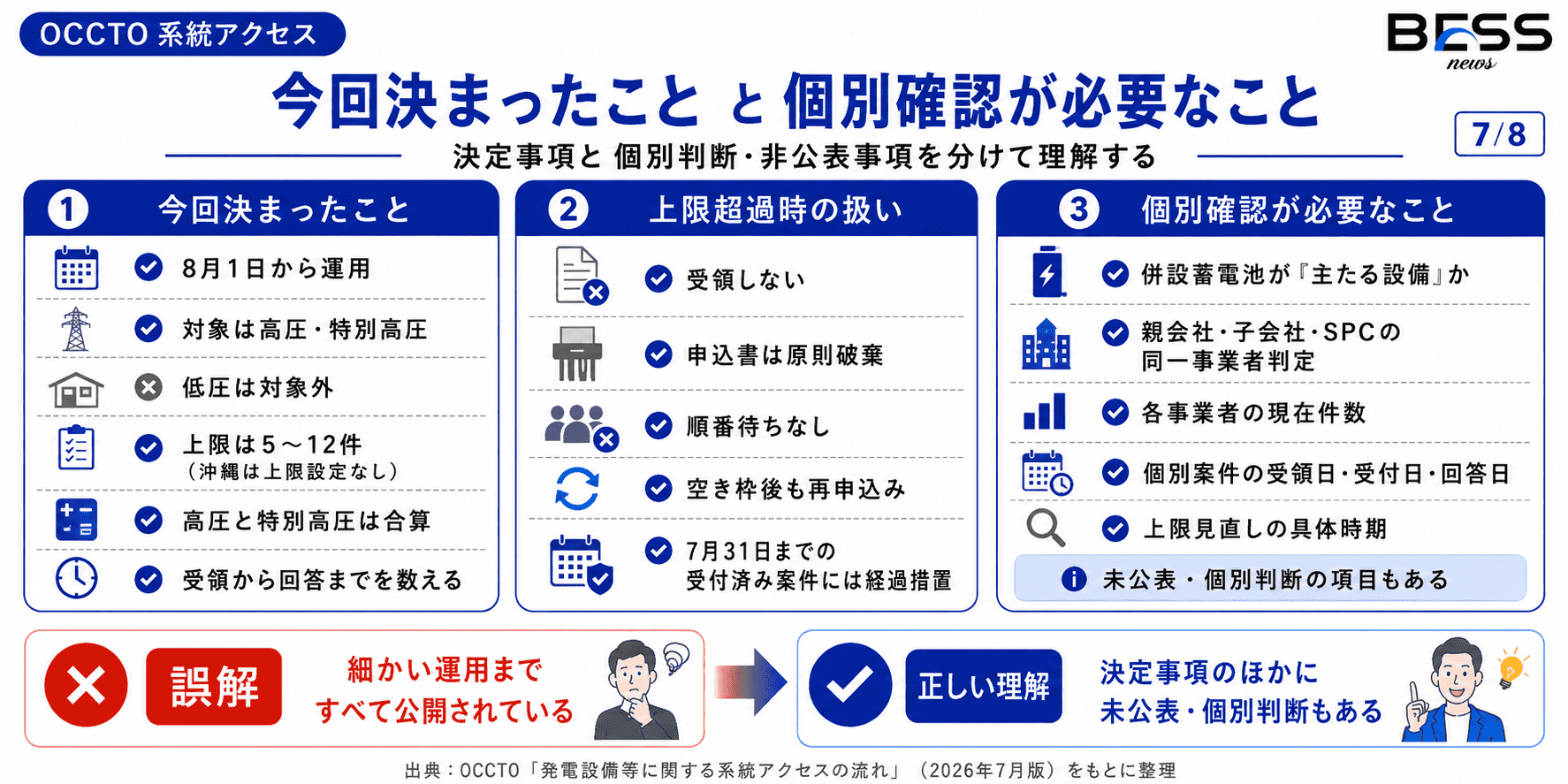

今回決まったことと、個別確認が必要なこと

今回決まったことと、個別確認が必要なこと

ここまでの内容を、今回決まったことと、個別に確認が必要なことに分けて整理します。細かい運用まですべてが公開されているわけではない点に注意が必要です。

1.今回決まったこと

・2026年8月1日から運用すること

・対象は高圧・特別高圧の系統用蓄電池で、低圧は対象外であること

・北海道から九州では一事業者当たり5〜12件、沖縄は上限設定なしとすること

・高圧と特別高圧を合算すること

・申込みの受領から回答書送付までを上限数に含めること

・上限超過分は受領せず、申込書を原則破棄すること

・空き枠後は自動繰上げではなく再申込みとすること

・7月31日までの受付済み案件には経過措置を設けること

以上は、2026年8月1日からの運用として示された内容です。

2.個別確認・非公表となること

・併設蓄電池が「主たる設備」に当たるか

・親会社、子会社、関連会社、SPCを同一事業者とする具体的な判

・各事業者が現在何件として数えられているか

・個別案件の受領日、受付日、回答日

・上限数を今後見直す具体的な時期

同一事業者の詳しい判定方法は、制度の実効性確保と抜け道防止の観点から公表されていません。「未定」「非公表」「個別判断」を分けて理解することが重要です。

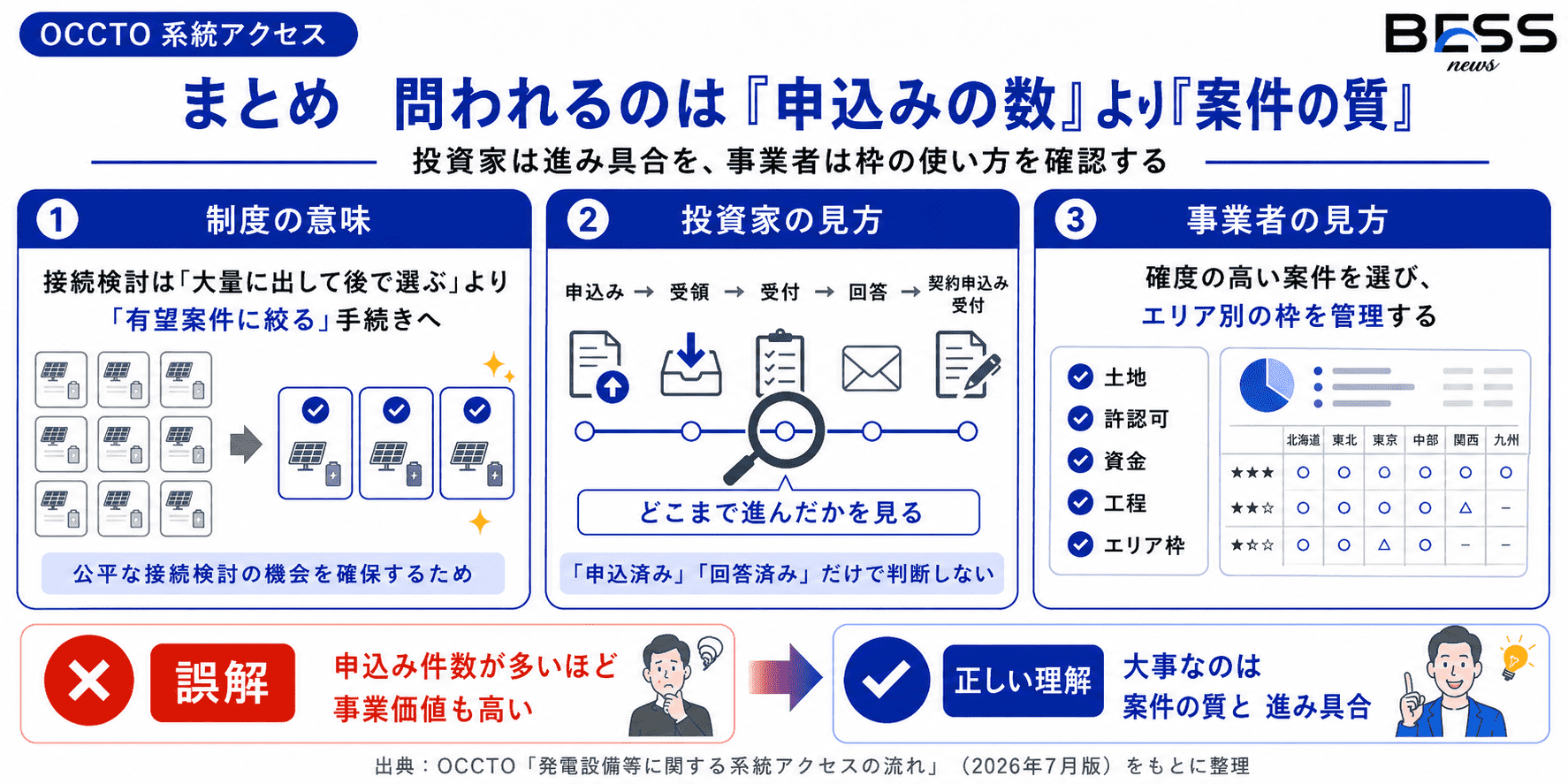

まとめ――問われるのは「申込みの数」より「案件の質」

まとめ――問われるのは「申込みの数」より「案件の質」

今回の上限制度は、高圧・特別高圧の系統用蓄電池が対象で、低圧は対象外です。
高圧・特別高圧の案件開発では、接続検討は「候補地を大量に出して後から選ぶ手続き」から、「限られた枠を有望案件に配分する手続き」へ変わります。
投資家は、申込済み・回答済みという説明だけでなく、受領、受付、回答、契約申込み受付のどこまで進んでいるかを確認する必要があります。
事業者は、土地、許認可、資金、工程の確度を基に案件を選び、エリア別の上限枠を管理することが重要です。

よくある誤解(Q&A)

Q

低圧の系統用蓄電池も5〜12件の上限対象ですか?

A: いいえ。今回の上限は高圧・特別高圧が対象で、低圧は対象外です。

Q

高圧と特別高圧に別々の上限がありますか?

A: ありません。同一エリア内では高圧と特別高圧を合算します。

Q

上限が5件なら、蓄電所も5カ所までしかつくれませんか?

A: いいえ。上限は受領から回答までの接続検討案件数です。回答済み案件は対象から外れます。

Q

上限を超えても、書類を送っておけば順番待ちになりますか?

A: なりません。申込みは受領されず、申込書は原則破棄されます。枠が空いた後に再申込みが必要です。

Q

接続検討回答書があれば、系統枠を確保済みですか?

A: いいえ。連系予約は、その後の契約申込みが受付された時点で行われます。

Q

7月31日までに申込書を送れば経過措置の対象ですか?

A: 送付しただけでは足りません。原則として、書類不備がなく、検討料の入金も確認された受付済みである必要があります。

出典(一次情報のみ)

OCCTO「発電設備等に関する系統アクセスの流れ」2026年7月版を参照しています。

更新日:2026-07-24

経過措置の基準日:2026-07-31

運用開始日:2026-08-01

参照日:2026-08-02

主な参照箇所:9〜22ページ

提供された実務整理資料は論点の選定に参照し、制度上の断定は以下の一次情報で再確認しています。

電力広域的運営推進機関(OCCTO)「発電設備等に関する系統アクセスの流れの更新について」

https://www.occto.or.jp/news/access_oshirase_2026_260724_1.html

更新日:2026-07-24

電力広域的運営推進機関(OCCTO)「発電設備等に関する系統アクセスの流れ」2026年7月版

https://www.occto.or.jp/assets/access_nagare_20260724.pdf

更新日:2026-07-24

東京電力パワーグリッド「【高圧・特別高圧】系統用蓄電池における一事業者あたりの接続検討数の上限設定による対応について」

https://www.tepco.co.jp/pg/consignment/workshop/information/renewable/adjustment/20260724_01.html

更新日:2026-07-24

一般送配電事業者共通「1事業者あたりの接続検討申込件数の上限設定に関するFAQ」

https://www.tepco.co.jp/pg/consignment/workshop/information/renewable/adjustment/pdf/20260724_FAQ_tso_v2.pdf

2026-08-01変更対応版

経済産業省「第11回 次世代電力系統ワーキンググループ 資料2」

https://www.meti.go.jp/shingikai/enecho/denryoku_gas/saisei_kano/smart_power_grid_wg/pdf/011_02_00.pdf

公表日:2026-06-10

監修者

監修者 青栁 福雄

青栁 福雄
Aoyagi fukuo

Energy Link 取締役 COO

系統運用・需要側制御・スマートグリッド分野の実務家。東京電力にて変電所の建設・運用・保守および大口顧客向けエネルギーソリューションに従事。マイエナジー出向時には2002年日韓ワールドカップの複数会場および国際放送センターの電源責任を担当。東光高岳では執行役員としてスマートグリッド事業を統括し、NEDO事業等に参画。2019年にEnergy Linkを創業し、分散型電源の導入・利活用を推進。

技術・仕様・EMS 市場・価格 設計・施工・運用 規制・許認可・安全 制度・政策・審議会

ピックアップ記事

はじめての系統用蓄電池(BESS):役割・3つの市場・安全が5分でわかる

はじめての系統用蓄電池(BESS):役割・3つの市場・安全が5分でわかる

2025.09.21

技術・仕様・EMS

その他記事一覧

はじめての系統用蓄電池(BESS) PCS・BMS・EMSが一目でわかる超入門 最初に覚える4つ:kW・kWh・Cレート・RTE 初心者投資家向け・商品別に"実務でわかる"解説
2026年版 需給調整市場(EPRX)入門 【BESS向け】
JEPX(卸電力市場)入門 スポット/時間前のしくみと系統用蓄電池(BESS)の使い方まで一気に理解 容量市場(OCCTO)とは?
BESSの参加条件と収益の見方を、図解でやさしく解説
系統用蓄電池(BESS)の系統連系ガイド【2025年版】 — 申請から受給開始まで7ステップ — 消防危第200号解説 - リチウムイオン蓄電池の新設置基準
― 箱ごとに指定数量の倍数を合算しない運用・耐火性収納箱の要点解説 ―
意外と間違える:消防危303号の要点
—『離隔距離は各消防判断』と"合算しない"の条件を3分で理解
発電事業「10MWないと事業者になれない?」を正しく理解
BESS(蓄電池)にも対応した電気事業法の解説
民家から◯mは誤解:騒音規制は"測定位置×dB"が正解
民家からの距離基準は存在しないー正しい測定位置とdB値による判断
系統用蓄電池は第一種特定工作物?
— 都市計画法の位置づけと開発許可の要点

最上部へ戻る
