作成日:2026.02.02
更新日:—
上級
制度・政策・審議会
※本記事は、作成日または最終更新日時点で公表されている制度情報・数値・資料に基づいて作成しています。
発電等設備における系統アクセス手続きの規律強化 ― 系統用蓄電池の保証金5%→10%と使用権原の要件化
資源エネルギー庁は、急増する系統用蓄電池の接続申込み(2025年9月末で全国約2,431万kW・前年比約3.9倍)を踏まえ、事業確度の低い空押さえへの対策を次世代電力系統ワーキンググループ第6回に示した。系統用蓄電池に限定して契約申込み時の保証金を概算工事費負担金の5%から10%へ倍増し、工事費負担金の分割払い初回支払を最低50%に厳格化する案である。あわせて非FIT/非FIP電源には連系承諾から2ヶ月以内の使用権原書類提出が要件化される。
このページの要点
- 資源エネルギー庁が次世代電力系統ワーキンググループ第6回(2025年12月24日開催、資料は2026年2月2日公表)で、急増する系統用蓄電池の系統アクセス手続きにおける規律強化を提示。
- 系統用蓄電池に対象を限定した暫定的・追加的な空押さえ対策として、(A)契約申込み時の保証金を概算工事費負担金の5%→10%へ倍増、(B)工事費負担金の分割払い初回支払を最低50%に厳格化する案を提示。
- あわせて非FIT/非FIP電源には連系承諾から2ヶ月以内の使用権原書類提出を要件化(未提出は連系予約取消)。系統用蓄電池の接続ルール見直し(混雑時充電制限、システム開発に5年以上)完了までの暫定措置で、将来は他電源へ拡大・恒久化を検討。
出典:資源エネルギー庁「発電等設備における系統アクセス手続きの規律強化について」(次世代電力系統ワーキンググループ第6回 資料3、2026年2月2日公表)。
系統枠を仮押さえしたまま動かない案件が蓄電池で急増したため、本気度を測る保証金を倍にし、工事費負担金の分割払いも初回に半額以上を求める。用地の使用権原書類にも期限が付く。当面の対象は系統用蓄電池に限定した暫定措置である。
なぜ今「空押さえ対策」か ― 契約申込み前年比3.9倍の急増
蓄電池だけが突出して増えた。それが対象限定の出発点になっている。

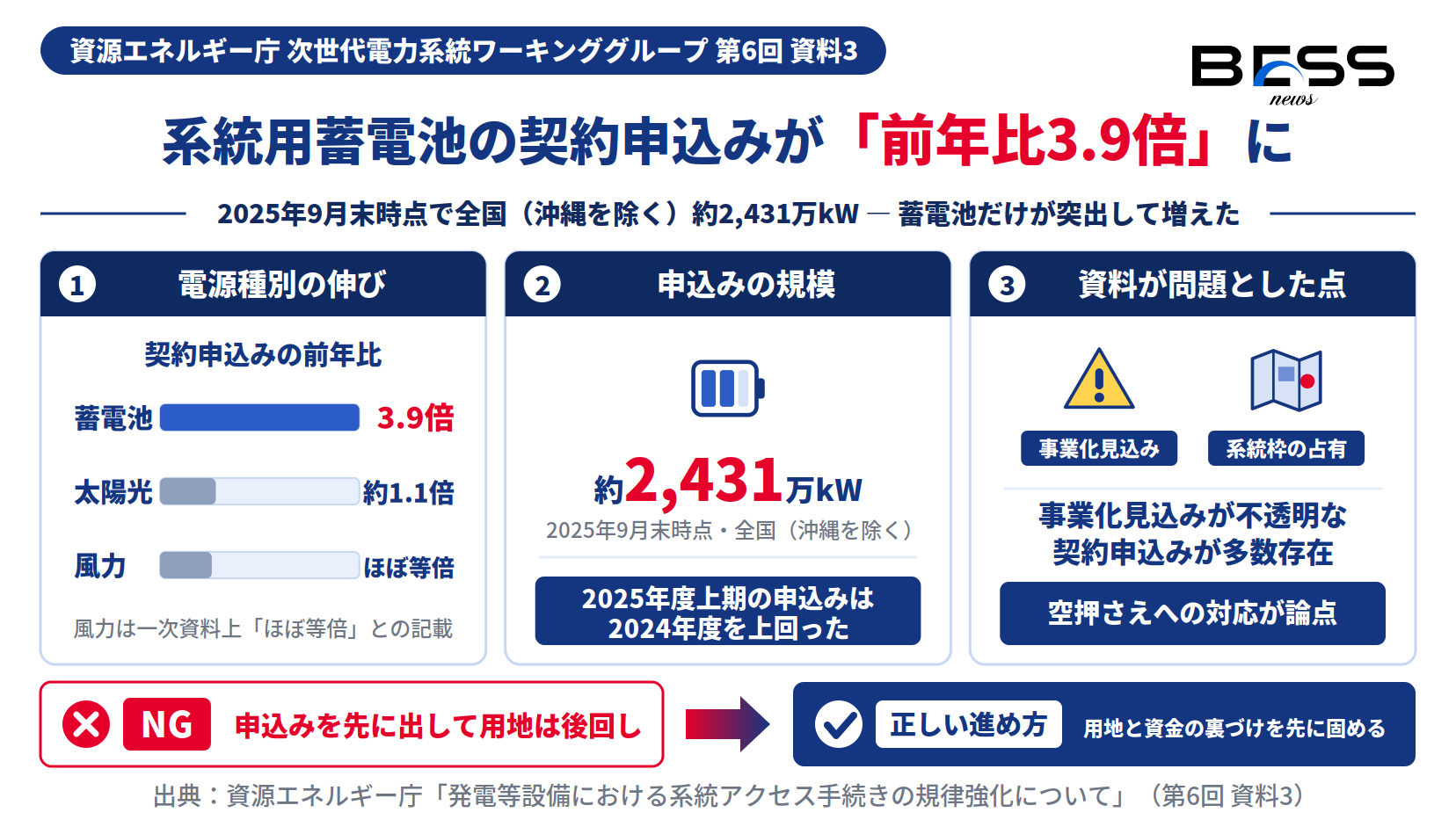

図1:契約申込みは前年比3.9倍 ― 電源種別の伸びと申込みの規模(2025年9月末時点)
出典:資源エネルギー庁「発電等設備における系統アクセス手続きの規律強化について」(次世代電力系統ワーキンググループ 第6回 資料3)。
本資料は、資源エネルギー庁が総合資源エネルギー調査会 次世代電力系統ワーキンググループ第6回(2025年12月24日開催、資料は2026年2月2日公表)に提出した資料3である。系統用蓄電池を中心に接続検討・契約申込みが急増するなか、迅速な系統アクセス手続きの実現に向けた規律強化を議論したものにあたる。
2025年度上期において2024年度を超える系統用蓄電池の接続・契約申込みが行われ、2025年9月末時点の全国(沖縄を除く)の系統用蓄電池の契約申込みは約2,431万kW、前年比約3.9倍に達した。同じ期間の太陽光は約1.1倍、風力はほぼ等倍であり、蓄電池だけが突出して増えている。
資料では、こうした申込みのなかに事業化見込みが不透明な案件の契約申込みが多数存在するとされている。系統枠が長期間占有される一方で実際の建設に至らない、いわゆる空押さえへの対応が論点となった。
規律強化の3つの柱 ― 保証金倍増・分割払い厳格化・使用権原要件化
入口の資金拘束を強め、用地の裏づけにも期限を設ける。

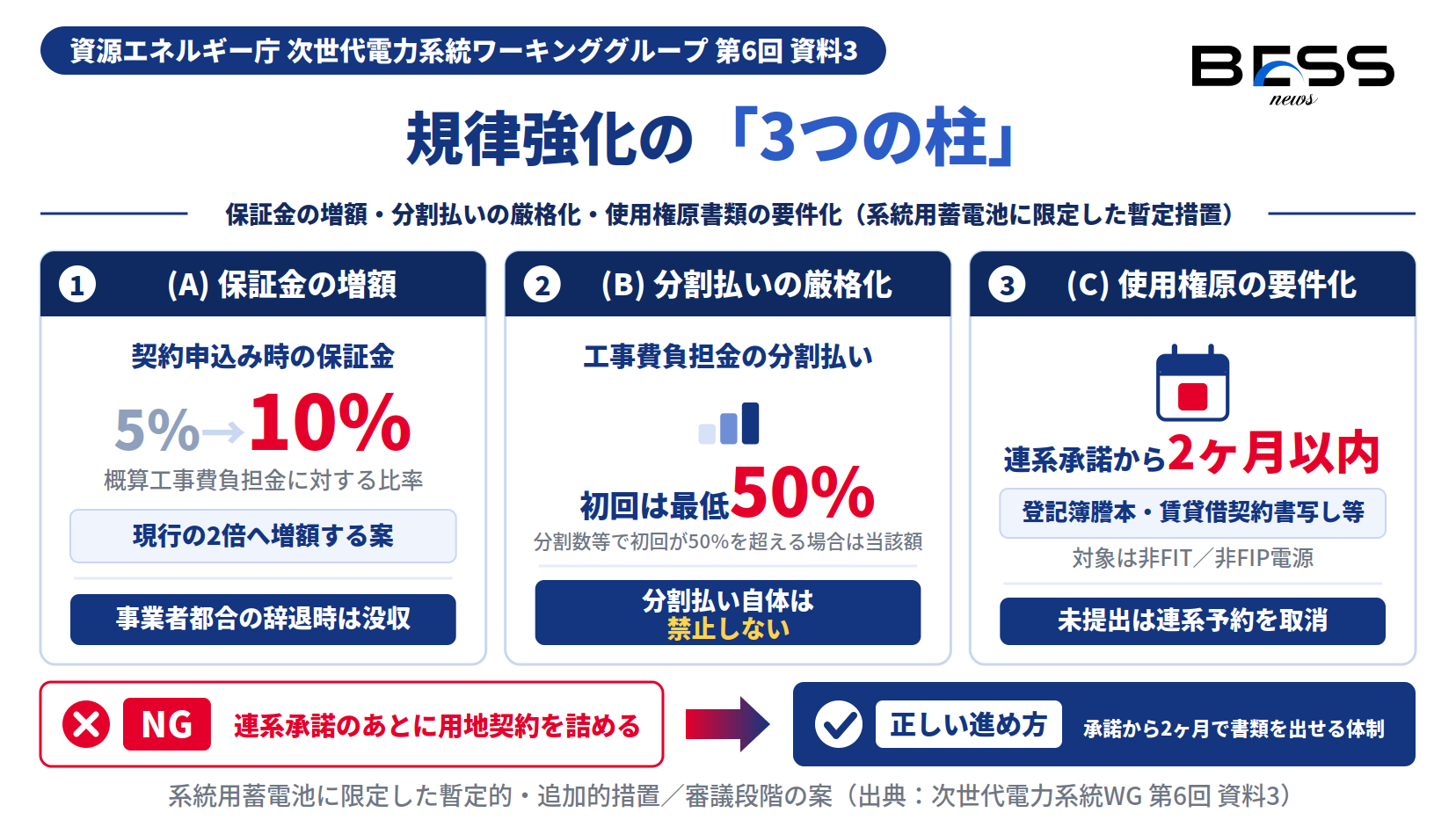

図2:規律強化の3つの柱 ― 保証金5%→10%・分割払い初回50%・使用権原は2ヶ月以内
出典:同 資料3。系統用蓄電池に限定した暫定的・追加的措置で、審議段階の案。
示された論点は大きく3つである。第一が接続検討申込み時の土地に関する書類提出の要件化(すでに決定済み)、第二が契約申込みにおける事業用地の使用権原提出の要件化、第三が契約申込み時における空押さえへの更なる対応(保証金と分割払い)である。
(A) 契約申込み時の保証金 5%→10%
現行の保証金は概算工事費負担金の5%のデポジットで、事業者都合による辞退時には没収される。これを現行の2倍である10%へ増額する案が示された。第39回広域系統整備委員会(2019年3月8日)における引上げ検討の整理に基づくものである。
(B) 工事費負担金の分割払い 初回最低50%
工事費負担金の分割払いを利用する場合、初回支払額として工事費負担金全体の最低50%の支払いを求める案である。分割数等により初回が50%を超える場合は当該額となる。分割払いそのものを禁止するものではなく、長期占有・途中退出のリスクを抑制する趣旨とされている。
(C) 使用権原を証する書類の提出
契約申込みのプロセスにおいて、連系承諾から2ヶ月以内に事業用地の使用権原を証する書類(登記簿謄本・賃貸借契約書写し等)の提出を求め、未提出時は連系予約を取消すとされる。対象はFIT/FIP制度で既に書類提出が求められる電源を除く非FIT/非FIP電源で、環境アセスメント等で長期を要する場合は合理的な理由がある場合に限り提出期限を延長する。
契約申込み時の保証金(現行は概算工事費負担金の5%デポジット)を現行の2倍の10%に増額する。工事費負担金の分割払いについては、初回支払額を工事費負担金全体の最低50%に設定する(分割払い自体は禁止しない)。
— 発電等設備における系統アクセス手続きの規律強化について(資料3)系統用蓄電池に限定された理由と暫定措置の位置づけ
本命の解決策は別にあり、それが整うまでの「つなぎ」という設計である。
本対策は系統用蓄電池(他電源併設時は蓄電池が主たる設備と判定される場合を含む)に対象を限定した暫定的・追加的措置である。系統用蓄電池の充電側(順潮流側)は系統接続に系統容量の確保が必要であり、混雑時の充電制限を前提に系統容量を確保せずに接続可能とする仕組み(第4回ワーキンググループ・2025年9月24日の方針)が本命の解決策にあたる。ただしこの仕組みはシステム開発に5年以上を要する可能性があるとされ、その導入までのつなぎとして今回の措置が置かれている。
また、接続検討申込み時の土地に関する書類提出の要件化は第5回ワーキンググループ(2025年11月14日)で決定済みで、2026年1月5日以降の受付分から登記簿等の確認結果書類が求められ、新様式は広域機関のホームページで公開されている。今回の資料ではその周知が報告されている。
開発戦略への影響と事業者が取るべき対応
入口コスト・キャッシュフロー・スケジュールの3点に同時に効く。
保証金が概算工事費負担金の5%から10%に倍増し、工事費負担金の分割払い初回が最低50%前払いとなることで、事業確度の低い案件の途中退出を促す一方、本気で開発する事業者にも初期の資金拘束が増す。非FIT/非FIPの蓄電池には連系承諾から2ヶ月以内の使用権原書類提出という新たな期限管理が発生し、未提出は連系予約取消というペナルティを伴う。
対象が系統用蓄電池に限定された点は、蓄電池だけが規律強化のターゲットとなることを意味し、用地・資金・系統枠の確保を前倒しで固める開発戦略の見直しを迫る。混雑時充電制限による系統容量非確保接続の仕組みがシステム開発に5年以上を要するという見通しも、当面の系統枠確保コストが続くことを示す重要な前提である。
- 系統用蓄電池の開発事業者は、契約申込み時の保証金倍増(概算工事費負担金の10%)と工事費負担金分割払い初回50%前払いを織り込んだ資金計画・キャッシュフローを再設計する。
- 非FIT/非FIPで開発する蓄電池は、連系承諾から2ヶ月以内に使用権原書類(登記簿謄本・賃貸借契約書写し等)を確実に提出できるよう、用地取得・契約のスケジュールを前倒しで固める。
- 併設案件は蓄電池が主たる設備と判定されるか(措置対象か)を事前に確認し、対象となる場合の追加コストを事業性評価に反映する。
- 暫定措置の恒久化・他電源への対象拡大の動向と、混雑時充電制限を前提とした系統容量非確保接続の制度化スケジュール(システム開発5年以上)を継続フォローする。
読者別の緊急度
投資家は蓄電池開発の入口コスト増と空押さえ規制の方向性を今すぐ把握すべき重要案件。
用地・系統枠の確保を担う実務担当は使用権原書類の2ヶ月期限と保証金倍増を直ちに確認すべき。
開発事業者・アグリゲーターは全案件の資金計画・系統枠戦略の再設計に直結し、絶対に今押さえるべき。
よくある質問(Q&A)
契約申込み時の保証金はどう変わりますか?
現行は概算工事費負担金の5%のデポジット(事業者都合の辞退時は没収)ですが、これを現行の2倍である10%へ増額する案が示されています。第39回広域系統整備委員会(2019年3月8日)での引上げ検討の整理に基づくものです。
工事費負担金の分割払いはどう厳格化されますか?
分割払いを利用する場合に、初回支払額として工事費負担金全体の最低50%の支払いを求める案です。分割数等により初回が50%を超える場合は当該額となります。分割払いそのものを禁止するものではなく、長期占有や途中退出のリスクを抑制する趣旨とされています。
なぜ系統用蓄電池だけが対象なのですか?
2025年度上期において2024年度を超える系統用蓄電池の接続・契約申込みが行われ、2025年9月末時点の全国(沖縄を除く)の系統用蓄電池の契約申込みは約2,431万kWで前年比約3.9倍に達しました。太陽光は約1.1倍、風力はほぼ等倍であり、蓄電池の急増が突出しています。事業化見込みが不透明な案件の契約申込みが多数存在するとされ、系統用蓄電池に対象を限定した暫定的・追加的な措置とされています。併設の場合でも蓄電池が主たる設備と判定される場合は対象に含まれます。
使用権原を証する書類はいつまでに提出が必要ですか?
契約申込みのプロセスにおいて、連系承諾から2ヶ月以内に事業用地の使用権原を証する書類(登記簿謄本・賃貸借契約書写し等)の提出を求め、未提出の場合は連系予約を取消すとされています。対象はFIT/FIP制度で既に書類提出が求められる電源を除く非FIT/非FIP電源です。環境アセスメント等で長期を要する場合は、合理的な理由がある場合に限り提出期限を延長するとされています。
接続検討申込み時の土地に関する書類の要件化はいつから始まっていますか?
接続検討申込み時の土地に関する書類提出の要件化は第5回ワーキンググループ(2025年11月14日)で決定され、2026年1月5日以降の受付分から登記簿等の確認結果書類が求められます。新様式は広域機関のホームページで公開されているとされています。
この規律強化はいつまでの措置ですか?
系統用蓄電池の充電側(順潮流側)は系統接続に系統容量の確保が必要であり、混雑時の充電制限を前提に系統容量を確保せずに接続可能とする仕組み(第4回ワーキンググループ・2025年9月24日の方針)はシステム開発に5年以上を要する可能性があるとされています。今回の措置は、その導入までの暫定的・追加的な対応と位置づけられており、他の発電等設備への対象拡大や恒久化は本暫定対応の進捗等を踏まえ別途検討するとされています。
編集部の見立て(独自分析)
独自分析
- 保証金10%・分割払い初回50%は、いずれも事業確度の低い空押さえの途中退出を促す設計で、系統枠の早期解放を狙うものと読める。本気の事業者にとっては前倒しの資金計画が必須となる。
- 対象を系統用蓄電池に限定した点が最大の特徴である。併設でも蓄電池が主たる設備と判定されれば対象となるため、太陽光・風力併設案件のストラクチャリングに影響しうる。
- 本命の解決策である混雑時充電制限を前提とした系統容量非確保接続はシステム開発に5年以上を要する見通しで、それまでの暫定措置という位置づけである。中期的には恒久化・他電源拡大の可能性があり、規律強化のトレンドは継続すると見るのが妥当だろう。
- 非FIT/非FIP蓄電池の使用権原書類は連系承諾から2ヶ月以内が原則で、未提出は連系予約取消となる。用地取得の遅延がプロジェクト全体の系統枠喪失リスクに直結する点は、従来以上に重い制約になる。
※本ブロックは一次資料の事実に基づく編集部の見立てであり、確定情報ではありません(2026年7月時点)。資料3の内容は審議段階の案であり、今後変更され得ます。
この記事のまとめ
資源エネルギー庁は、次世代電力系統ワーキンググループ第6回(2025年12月24日開催、資料は2026年2月2日公表)の資料3で、系統用蓄電池の系統アクセス手続きにおける規律強化を提示した。背景には、2025年9月末時点で全国(沖縄を除く)の系統用蓄電池の契約申込みが約2,431万kW・前年比約3.9倍に急増し、事業化見込みが不透明な案件が多数存在するという認識がある。措置は、(A)契約申込み時の保証金を概算工事費負担金の5%から現行の2倍の10%へ増額、(B)工事費負担金の分割払い初回支払額を全体の最低50%に設定(分割払い自体は禁止しない)、(C)非FIT/非FIP電源に対し連系承諾から2ヶ月以内の使用権原書類提出を要件化し未提出は連系予約を取消、の3点。対象は系統用蓄電池(併設時は蓄電池が主たる設備と判定される場合を含む)に限定した暫定的・追加的措置であり、混雑時充電制限を前提に系統容量を確保せず接続可能とする仕組み(システム開発に5年以上を要する可能性)の導入完了までの対応と位置づけられている。開発事業者は資金計画と用地取得スケジュールの前倒しが求められる。
