関西送配電が発電制約取扱要綱指針を第5次改正 ― 蓄電池は放電だけでなく充電も制約対象に

関西送配電が発電制約取扱要綱指針を第5次改正 ― 蓄電池は放電だけでなく充電も制約対象に サムネイル

関西電力送配電の『154kV以下の電力設備停止における発電制約取扱要綱指針』(2022年9月30日制定)が第5次改正(最終改正日2026年3月19日)された。流通設備の作業に伴う放電制約・充電制約の算定・通知ルールを定め、充電制約は蓄電池のみを制約対象と明記。関西エリアの系統用蓄電池運用に直結する。

このページの要点

  1. 関西電力送配電の『154kV以下の電力設備停止における発電制約取扱要綱指針』(2022年系運要綱指針第1号)が第5次改正された。最終改正日は2026年3月19日(一次資料)。
  2. 流通設備の作業に伴う放電制約を含む発電等制約量、または充電制約の算定・通知の取扱いを定める。適用は配電設備・広域連系系統を除く154kV以下の対象系統
  3. 充電制約は蓄電池のみを制約対象と明記。制約量は定格容量比率按分方式で算定し、発電等制約量売買方式で発電者間の調整が可能(一次資料)。

出典:関西電力送配電『154kV以下の電力設備停止における発電制約取扱要綱指針』第5次改正(最終改正日2026年3月19日)。

要旨 ― ひと言でいえば

送電設備の工事で電気を流しきれないときに、どの発電機・蓄電池をどれだけ抑えるかを決める関西エリアの地域ルールの最新版である。蓄電池は放電だけでなく充電も制約対象になりうる点が明記され、按分と発電者間売買のルールが運用に直結する。

発電制約取扱要綱指針とは|対象系統と発電等制約の定義

送配電設備の工事のたびに「どの電源をどれだけ抑えるか」を算定・通知するための地域ルールである。

関西電力送配電の『154kV以下の電力設備停止における発電制約取扱要綱指針』(2022年系運要綱指針第1号)は、2022年9月30日に制定され、今回第5次改正(最終改正日2026年3月19日)された。同社の『給電運用・運転業務要綱』に基づき、電力設備の作業に伴う発電制約量(放電制約を含む)または充電制約(合わせて「発電等制約」)の算定・通知運用の取扱いの具体的事項を定め、作業の安全かつ合理的な実施と系統の安定運用を図るものである。

適用範囲は、広域機関の定める広域連系系統を除く同社エリアの電力設備(配電設備を除く154kV以下の対象系統)の作業のうち、発電者の発電等制約を伴う流通設備作業における発電等制約量の取扱いである。

一次資料の記載(要旨)

本要綱指針は『給電運用・運転業務要綱』に基づき、電力設備の作業に伴う発電制約量(放電制約を含む)または充電制約の算定・通知運用の取扱いの具体的事項を定める。適用は広域連系系統を除く154kV以下の対象系統(配電設備を除く)の流通設備作業に係る発電等制約量とする。

— 関西送配電 発電制約取扱要綱指針 第5次改正

用語では、原子力・水力(揚水を除く)・地熱を「長期固定電源」と定義している。発電等制約の対象外設備(出力制御に制約のある長期固定電源等)は抑制対象外とし、扱いは広域機関に確認する。

蓄電池の放電制約・充電制約(蓄電池のみ対象)と按分

蓄電池は「電力貯蔵装置」として発電設備等に含まれ、放電制約に加えて充電制約の対象にもなる。

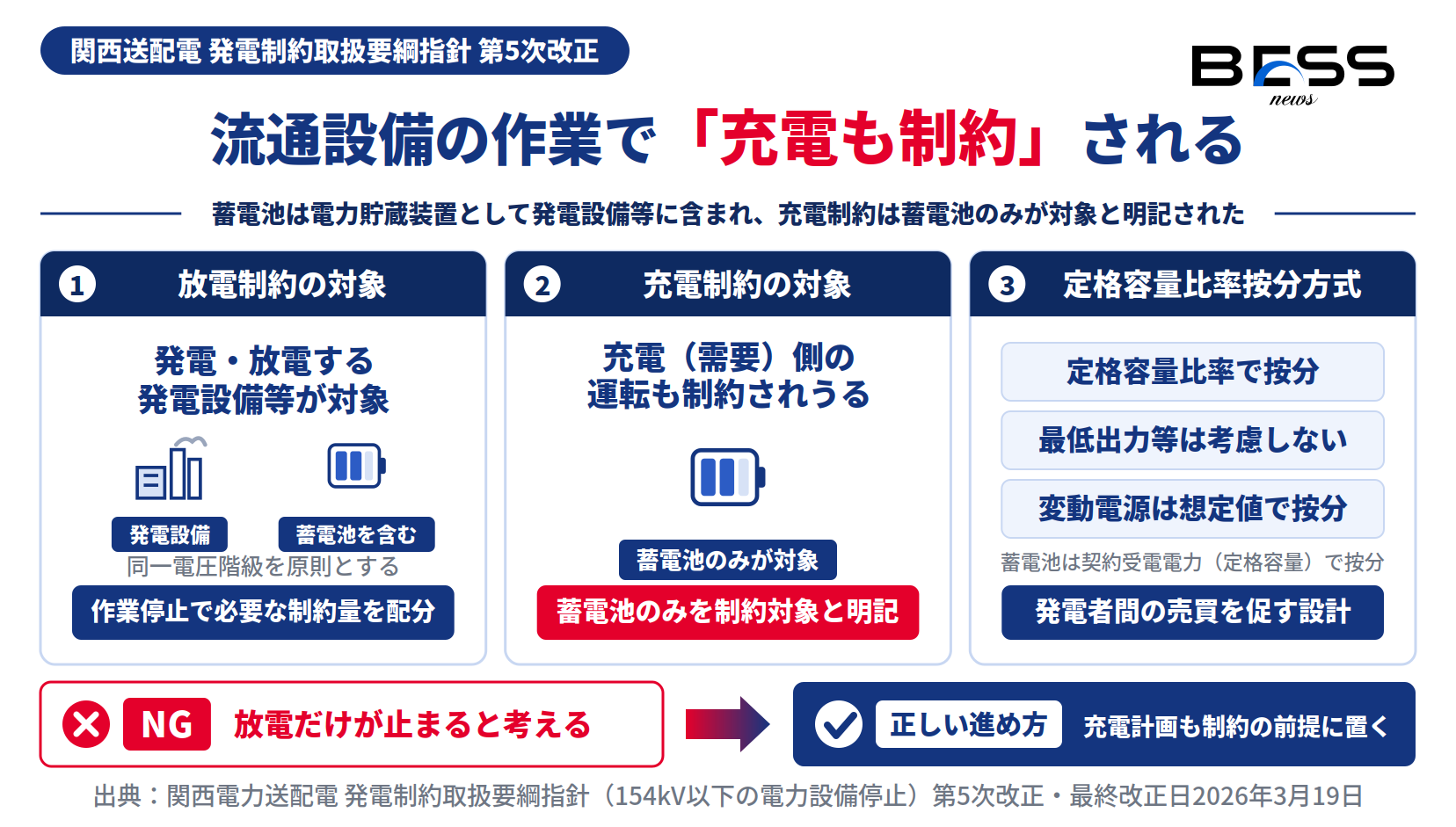

図1:放電制約と充電制約の対象範囲、定格容量比率按分方式

関西送配電 発電制約取扱要綱指針 第5次改正の放電制約と充電制約の対象範囲、充電制約は蓄電池のみ、定格容量比率按分方式を示す図

出典:関西電力送配電『154kV以下の電力設備停止における発電制約取扱要綱指針』第5次改正(最終改正日2026年3月19日)。

本要綱指針の実務上もっとも重要な点は、充電制約は蓄電池のみを制約対象とすると明記されたことである。蓄電池は放電(発電)側で放電制約の対象となるだけでなく、充電(需要)側でも制約を受けうる。他の電源にはない蓄電池固有の位置づけが制度的に整理された。

定格容量比率按分方式による算定

発電等制約量は定格容量比率按分方式で算定される。作業停止計画で必要となる制約量の合計を、調整対象となる発電設備等の定格容量比率(=契約受電電力)で按分する仕組みである。経済合理性に基づく発電者間の売買を促すため、最低出力等は考慮しない設計となっている。

再生可能エネルギー等の変動電源が対象となった場合は、想定値を定格容量とみなして容量比率で按分する。蓄電池は契約受電電力(定格容量)をベースに按分される点が、按分計算を理解するうえでの要である。

一次資料の記載(要旨)

充電制約は蓄電池のみを制約対象とする。発電等制約量は定格容量比率按分方式で算定し、経済合理性に基づく発電者間の売買を促すため最低出力等は考慮しない。再エネ等の変動電源が対象となる場合は、想定値を定格容量とみなして容量比率で按分する。

— 関西送配電 発電制約取扱要綱指針 第5次改正

発電等制約量売買方式・通知スケジュールと蓄電池運用への影響

按分で決まった制約量は、発電者間の売買で調整できる。通知は年間計画・月間計画の決まった時期に行われる。

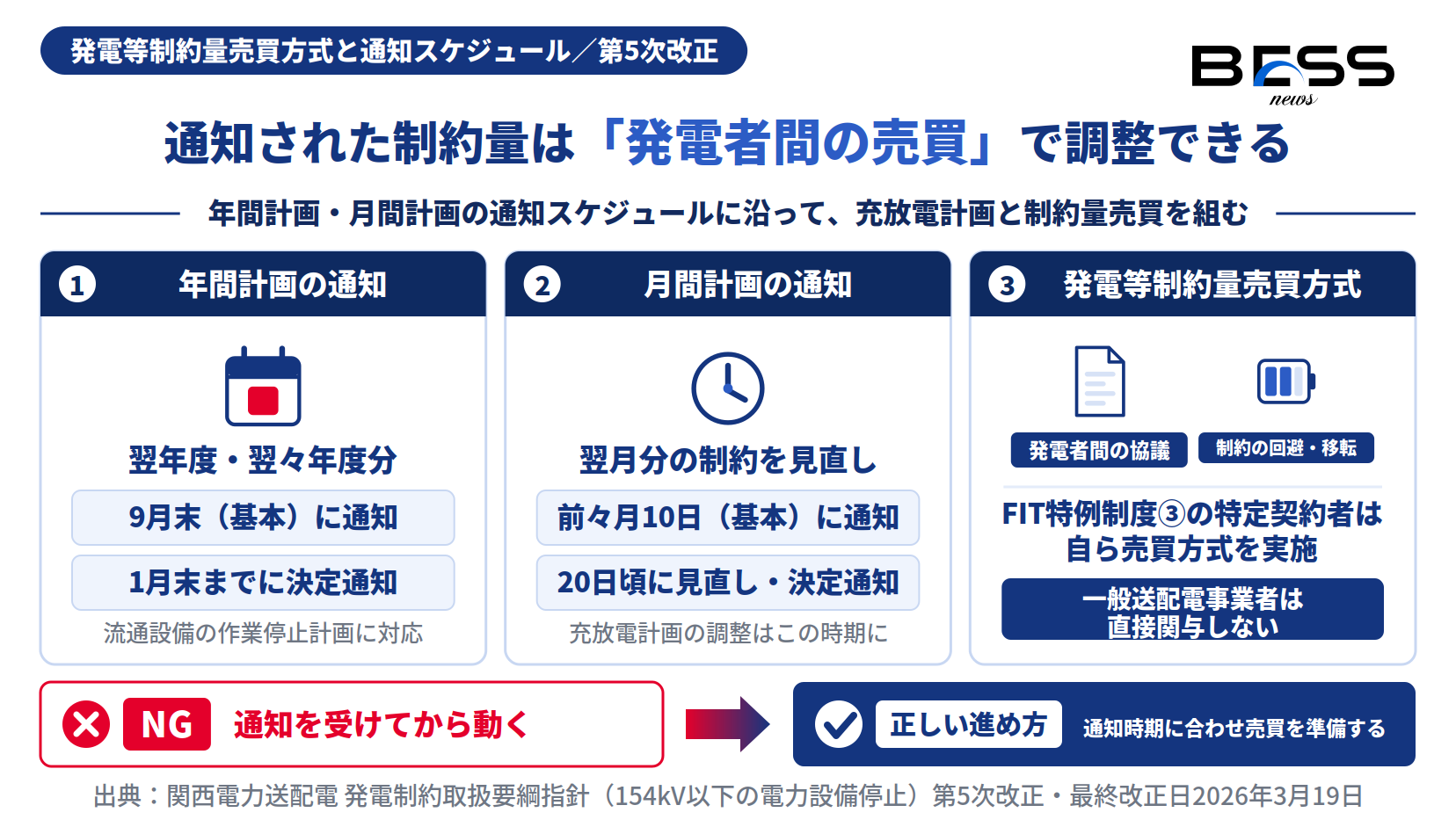

図2:発電等制約量売買方式と年間計画・月間計画の通知スケジュール

発電等制約量売買方式と通知スケジュール、年間計画は9月末・1月末、月間計画は前々月10日・20日頃を示す蓄電池運用の図

出典:関西電力送配電『154kV以下の電力設備停止における発電制約取扱要綱指針』第5次改正(最終改正日2026年3月19日)。

按分により通知された制約量は、発電等制約量売買方式によって発電者間の協議で調整できる。経済合理的な取引を通じて、制約量を回避・移転する余地がある。FIT特例制度③を利用する特定契約者は、自ら発電等制約量売買方式を実施し、一般送配電事業者は中立性・公平性の観点から直接関与しない。

通知スケジュール

この通知スケジュールに沿って、蓄電池事業者は作業停止計画・充放電計画を調整する必要がある。154kV以下の地内系統に接続する蓄電池の運用可用性・収益に直結するため、関西エリアで系統用蓄電池を保有・計画する事業者は改正内容を精査すべきである。

実務チェックリスト

  • 関西エリアで154kV以下に接続する系統用蓄電池を保有・計画する事業者は、第5次改正の発電等制約(放電・充電)の算定・按分・売買ルールを精査し、作業停止時の充放電可用性への影響を評価する。
  • 年間計画(9月末・1月末)・月間計画(前々月10日・20日頃)の通知スケジュールに沿って、発電等制約量売買方式による制約回避・コスト最適化の運用体制を整える。
  • 充電制約が蓄電池のみを対象とする点を踏まえ、充電タイミングの計画調整と制約量売買の判断ロジックをEMS・運用に組み込む
  • 再エネ変動電源は想定値を定格容量とみなす一方、蓄電池は契約受電電力(定格容量)で按分される点を、按分計算の前提として確認する。

読者別の緊急度

初級(投資家・土地オーナー)2/5

関西エリアの蓄電池運用可用性の前提として概要を把握しておくとよい。

中級(建設・メーカー・設計)4/5

設計・EMS側は充放電制約の按分・売買ルールを今週中に確認すべき。

上級(事業者・アグリゲーター)5/5

関西エリアで蓄電池を運用する事業者は可用性・収益に直結する改正で今押さえるべき。

よくある質問(Q&A)

発電制約取扱要綱指針とは何ですか?

関西電力送配電が定める『154kV以下の電力設備停止における発電制約取扱要綱指針』(2022年系運要綱指針第1号)です。2022年9月30日制定で、最終改正(第5次改正)は2026年3月19日です。流通設備の作業に伴う発電等制約量(放電制約を含む)または充電制約の算定・通知の取扱いを定めています。

蓄電池は発電制約の対象になりますか?

なります。蓄電池は「電力貯蔵装置」として発電設備等に含まれ、放電制約の対象となります。加えて、充電制約は蓄電池のみを制約対象とすると本要綱指針に明記されています。

充電制約とは何ですか?

流通設備の作業に伴い、蓄電池の充電(需要)側を制約するものです。本要綱指針では、充電制約は蓄電池のみを制約対象とすると明記されています。

発電等制約量はどのように算定されますか?

定格容量比率按分方式で算定します。作業停止計画で必要な制約量の合計を、調整対象の発電設備等の定格容量比率(契約受電電力)で按分します。経済合理性に基づく発電者間の売買を促すため、最低出力等は考慮しません。再エネ等の変動電源が対象となる場合は、想定値を定格容量とみなして按分します。

発電等制約量売買方式とは何ですか?

発電者間の協議により、通知された制約量を調整する方式です。FIT特例制度③を利用する特定契約者は自ら発電等制約量売買方式を実施し、一般送配電事業者は中立性・公平性の観点から直接関与しません。

制約の通知はいつ行われますか?

年間計画(翌年度・翌々年度分)は9月末を基本に1月末までに決定通知され、月間計画は前々月10日を基本に翌月分を20日頃に見直し・決定通知されます。

編集部の見立て(独自分析)

独自分析

  • 「充電制約は蓄電池のみ制約対象」との明記は、蓄電池が放電(発電)側だけでなく充電(需要)側でも系統作業時の制約対象となる特殊性を制度的に位置づけた重要な規定と読める。
  • 定格容量比率按分で最低出力を考慮しない設計は、発電等制約量売買方式による経済合理的な制約量取引を促す狙いであり、蓄電池は売買により制約を回避・移転できる余地を持つ。
  • 再エネ変動電源は想定値を定格容量とみなす一方、蓄電池は契約受電電力ベースで按分されるため、按分計算における蓄電池の位置づけの理解が運用上の要になる。

※本ブロックは一次資料の事実に基づく編集部の見立てであり、確定情報ではありません(2026年7月時点)。

この記事のまとめ

関西電力送配電の『154kV以下の電力設備停止における発電制約取扱要綱指針』が第5次改正(最終改正日2026年3月19日)された。流通設備の作業に伴う放電制約を含む発電等制約量・充電制約の算定・通知の取扱いを定め、充電制約は蓄電池のみを制約対象と明記。制約量は定格容量比率按分方式で算定し、発電等制約量売買方式で発電者間の調整が可能で、通知は年間計画(9月末・1月末)・月間計画(前々月10日・20日頃)のスケジュールで行われる。関西エリアで154kV以下に接続する系統用蓄電池の運用可用性・収益に直結する要対応文書である。

編集体制

執筆

BESSNEWS編集部

系統用蓄電池の制度・市場・ファイナンスを一次資料に基づき解説する専門編集チーム。

監修

BESS NEWS編集長

系統用蓄電池の制度・系統運用を専門とする社内専門家。本記事の制度記述・数値を確認。

出典(一次情報)

  1. 関西電力送配電株式会社『154kV以下の電力設備停止における発電制約取扱要綱指針』(2022年系運要綱指針第1号、2022年9月30日制定、第5次改正・最終改正日2026年3月19日)
    https://www.kansai-td.co.jp/
  2. 保存済み一次資料PDF:02.04_蓄電池情報/04_系統・接続(送配電・系統増強)/関西電力送配電/20260301_関西送配電_154kV以下の電力設備停止における発電制約取扱要綱指針(最終改正日:2026年3月19日).pdf

本記事は2026年3月1日時点で確認した一次資料のみに基づいています(対象日より後の情報は含みません)。制度内容は今後の改正で変更される可能性があります。

安心して選ぶためのJC-STAR★1
            〜BESS関連製品53件を登録番号付きで公開〜BMS/PCS/EMS/ESS関連の★1適合ラベル取得製品(当社再照合:2026-04-17、IPA製品リスト最終更新:2026-04-15)

安心して選ぶためのJC-STAR★1
〜BESS関連製品53件を登録番号付きで公開〜BMS/PCS/EMS/ESS関連の★1適合ラベル取得製品(当社再照合:2026-04-17、IPA製品リスト最終更新:2026-04-15)

2026.04.23

技術・仕様・EMS

技術・仕様・EMS 市場・価格 設計・施工・運用 規制・許認可・安全 制度・政策・審議会

ピックアップ記事

はじめての系統用蓄電池(BESS):役割・3つの市場・安全が5分でわかる

はじめての系統用蓄電池(BESS):役割・3つの市場・安全が5分でわかる

2025.09.21

技術・仕様・EMS

その他記事一覧

はじめての系統用蓄電池(BESS) PCS・BMS・EMSが一目でわかる超入門 最初に覚える4つ:kW・kWh・Cレート・RTE 初心者投資家向け・商品別に"実務でわかる"解説
2026年版 需給調整市場(EPRX)入門 【BESS向け】
JEPX(卸電力市場)入門 スポット/時間前のしくみと系統用蓄電池(BESS)の使い方まで一気に理解 容量市場(OCCTO)とは?
BESSの参加条件と収益の見方を、図解でやさしく解説
系統用蓄電池(BESS)の系統連系ガイド【2025年版】 — 申請から受給開始まで7ステップ — 消防危第200号解説 - リチウムイオン蓄電池の新設置基準
― 箱ごとに指定数量の倍数を合算しない運用・耐火性収納箱の要点解説 ―
意外と間違える:消防危303号の要点
—『離隔距離は各消防判断』と"合算しない"の条件を3分で理解
発電事業「10MWないと事業者になれない?」を正しく理解
BESS(蓄電池)にも対応した電気事業法の解説
民家から◯mは誤解:騒音規制は"測定位置×dB"が正解
民家からの距離基準は存在しないー正しい測定位置とdB値による判断
系統用蓄電池は第一種特定工作物?
— 都市計画法の位置づけと開発許可の要点

最上部へ戻る

同じ容量でも、なぜ総額が違う?系統用蓄電池のEPC見積比較8項目〜最安値で選ぶ前に確認したい、設備・造成・連系・試運転・保証・O&Mの「別途」と追加リスク〜

同じ容量でも、なぜ総額が違う?系統用蓄電池のEPC見積比較8項目
〜最安値で選ぶ前に確認したい、設備・造成・連系・試運転・保証・O&Mの「別途」と追加リスク〜

同じ容量の系統用蓄電池でも、EPC事業者によって見積総額は変わります。設備仕様、造成・基礎、系統連系、試運転、保証、O&Mのどこまでを含めるかが、各社で異なるためです。本記事では、複数の見積を同じ条件へ直し、総事業費と残存リスクを比較する方法を整理します。

2026.08.25

設計・施工・運用

安い土地でも置けない?系統用蓄電池の用地選び8項目〜系統・許認可・災害・工事・近隣・権利から「本当に安い土地」を見極める〜

安い土地でも置けない?系統用蓄電池の用地選び8項目
〜系統・許認可・災害・工事・近隣・権利から「本当に安い土地」を見極める〜

系統用蓄電池の候補地で、最初に見るべきなのは土地の価格だけではありません。送電線が近くても接続費が高額になることがあり、平らで広い土地でも、農地転用、盛土規制、大型車両の搬入、排水、騒音、消防対応などによって、計画が止まる可能性があります。

2026.08.20

設計・施工・運用

系統用蓄電池(BESS)の系統連系ガイド【2025年版】— 申請から受給開始まで7ステップ —

系統用蓄電池の設備構成とは?蓄電池コンテナ・PCS・変圧器・EMS・BMSを図解解説
〜電池本体だけでは動かない!蓄電所を構成する主要機器の役割と、電気の流れ〜

系統用蓄電池は、蓄電池コンテナだけでは動きません。PCS(直流と交流を変換する装置)、変圧器、受変電設備、EMS、BMS、通信設備が必要です。

2026.05.26

設計・施工・運用

東北電力NW「系統用蓄電池の接続検討回答状況」 ― 154kV以上の増強要否を県単位で見極める サムネイル

東北電力NW「系統用蓄電池の接続検討回答状況」 ― 154kV以上の増強要否を県単位で見極める

東北電力ネットワークは、系統用蓄電池の申込急増を受け、接続検討に関する154kV以上の系統増強工事の要否を県単位の地図で公表した(2026年5月18日現在・随時更新)。凡例は「系統増強工事が必要」「連系地点によっては必要」「不要」の3区分。154kV以上の系統増強工事の工期目安は5年程度〜10年超であり、蓄電池の立地・接続検討の初期判断に直結する情報である。

2026.05.18

設計・施工・運用

関西送配電「空き容量一覧(154kV未満)」の読み方 ― 電気所別の連系可否・空き容量で蓄電池の連系先を確定する サムネイル

関西送配電「空き容量一覧(154kV未満)」の読み方 ― 電気所別の連系可否・空き容量で蓄電池の連系先を確定する

関西電力送配電は、154kV未満系統の電気所ごとに運用容量・空き容量・制約要因・連系可否を数値で一覧化した「空き容量一覧(154kV未満)」(全36ページ)を公表している。系統用蓄電池の連系先を選定するうえで、どの電気所・電圧階級なら連系可能か、空き容量がどれだけあるかを数値で確定できる一次データである。

2026.05.13

設計・施工・運用

イベリア半島大停電はなぜ10秒で全域に広がったか ― 電圧上昇と連鎖的電源脱落、再エネ系統と蓄電池の役割 サムネイル

イベリア半島大停電はなぜ10秒で全域に広がったか ― 電圧上昇と連鎖的電源脱落、再エネ系統と蓄電池の役割

電力中央研究所(CRIEPI)は、2025年4月28日に発生したイベリア半島の大規模停電について、ENTSO-Eの事実報告書・最終報告書等に基づく解説資料を公表した。停電の第一の要因は『系統電圧の上昇とこれによる連鎖的な電源等の停止』とされ、再エネ大量導入下の電圧調整能力不足という、日本の電力系統にも通じる教訓を整理している。

2026.03.02

設計・施工・運用

関西送配電が発電制約取扱要綱指針を第5次改正 ― 蓄電池は放電だけでなく充電も制約対象に サムネイル

関西送配電が発電制約取扱要綱指針を第5次改正 ― 蓄電池は放電だけでなく充電も制約対象に

関西電力送配電の『154kV以下の電力設備停止における発電制約取扱要綱指針』(2022年9月30日制定)が第5次改正(最終改正日2026年3月19日)された。流通設備の作業に伴う放電制約・充電制約の算定・通知ルールを定め、充電制約は蓄電池のみを制約対象と明記。関西エリアの系統用蓄電池運用に直結する。

2026.03.01

設計・施工・運用

系統用蓄電池(BESS)の系統連系ガイド【2025年版】— 申請から受給開始まで7ステップ —

系統用蓄電池(BESS)の系統連系ガイド【2025年版】
— 申請から受給開始まで7ステップ —

本ガイドは系統用蓄電池(BESS)を電力系統へ安全に連系する7ステップの実務手順を解説し、期間目安・保証金・技術要件をわかりやすくまとめています。

2025.10.19

設計・施工・運用

脱炭素社会のキーテクノロジーである「系統用蓄電池(BESS)」のビジネスに特化した専門情報メディアです。

再生可能エネルギーの導入が加速する一方、その制度や技術は複雑で、変化のスピードも速まっています。
当メディアでは、系統用蓄電池の基礎知識はもちろん、FIT・FIP制度それぞれに対応した併設モデルの解説、需給調整市場や容量市場といったビジネスの現場、さらには関連法規や実務上の注意点まで、専門的かつ分かりやすく解説します。

これから事業を始める方の最初の羅針盤として、そして既に事業に取り組む方の情報収集の拠点として、皆様のビジネスを力強く後押しする情報をお届けしてまいります。
